安居集團|四月份工程進度播報

  • 發布者:admin
  • 文章來源:
  • 發布時間:2024-04-30 08:46:20
  • 瀏覽量:

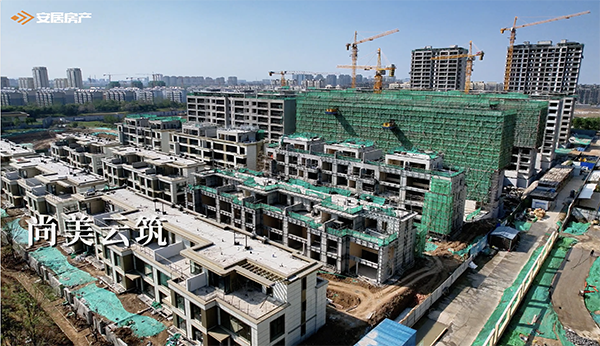

尚美云筑

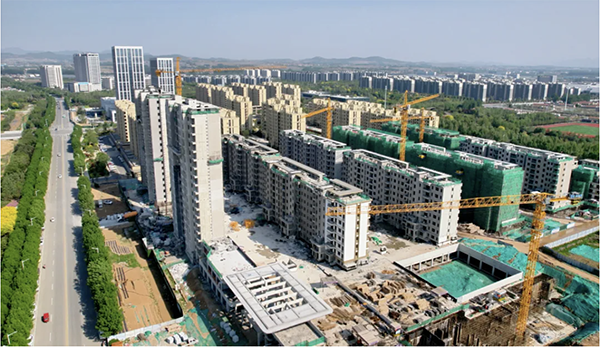

      單體施工進度:

       9#、13#樓

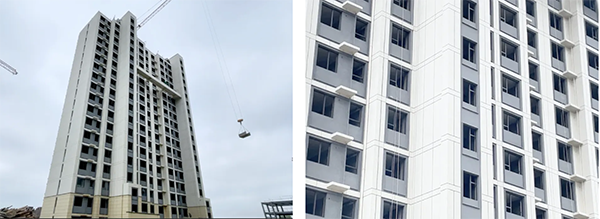

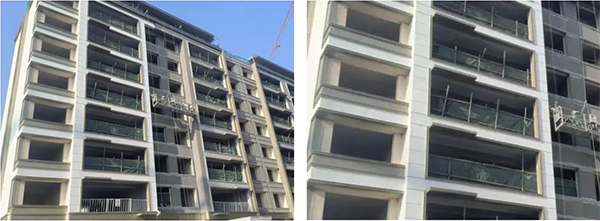

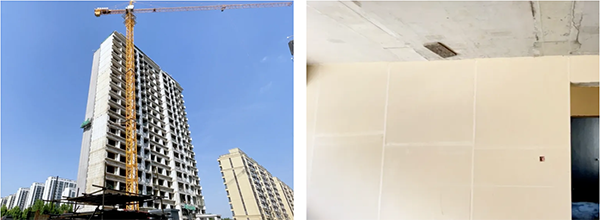

窗玻璃安裝完成。

       11#、12#、15#樓

外墻鋁板安裝完成,開始窗框安裝。

       35#、36#樓

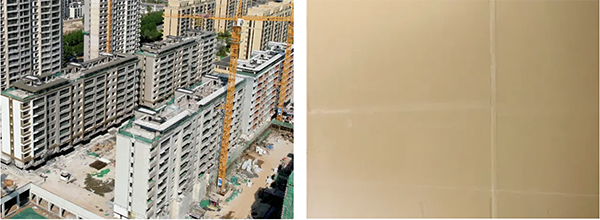

地面、外墻漆、鋁板及窗框安裝施工完成。

       21#、32#樓

外墻抹灰施工完成,進行地面施工。

       39#、40#樓

內墻抹灰施工完成,進行外墻抹灰施工。

       33#樓

進行內墻抹灰施工。

       23#、25#樓

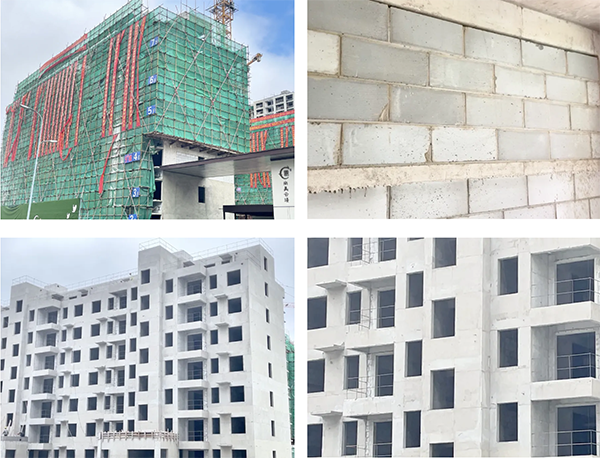

砌體施工完成。

       22#樓

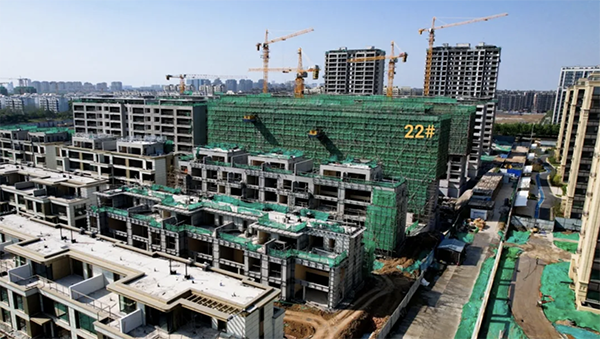

主體施工完成,進行砌體施工。

       A3#樓及北門

砌體施工完成。

      配套施工進度:

      別墅區配套

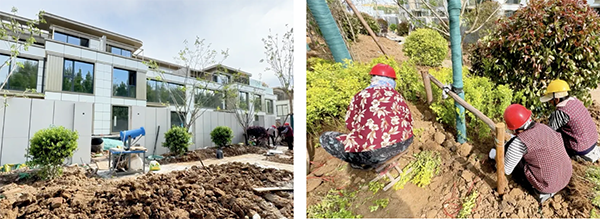

東區南側綠化施工完成。

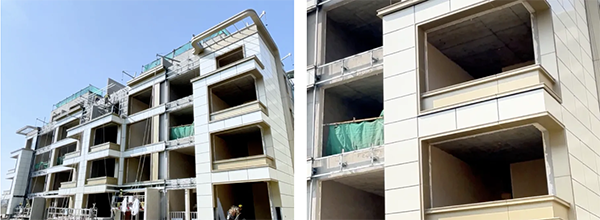

別墅區配套管網及院墻施工完成,進行綠化施工。

別墅區車庫頂棚膩子施工完成,進行消防等管網安裝。

      下沉廣場

下沉廣場土方回填完成,進行景觀施工。

尚美云璟

      單體施工進度:

       7#、8#樓

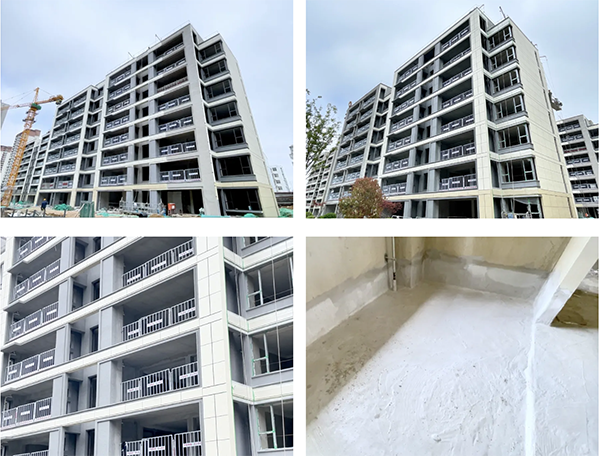

三小間防水、室內頂棚膩子及窗框安裝施工完成,進行外墻漆施工。

       12#、13#樓

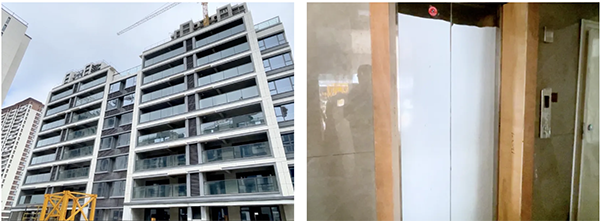

電梯安裝完成。

       19#、20#樓

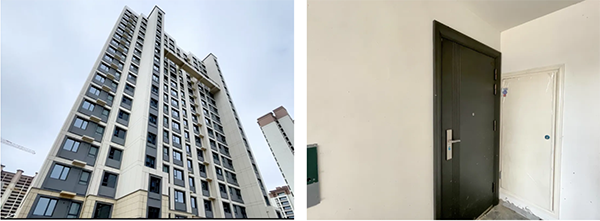

入戶門安裝完成。

       18#

進行外墻漆施工,窗玻璃安裝。

       15#樓

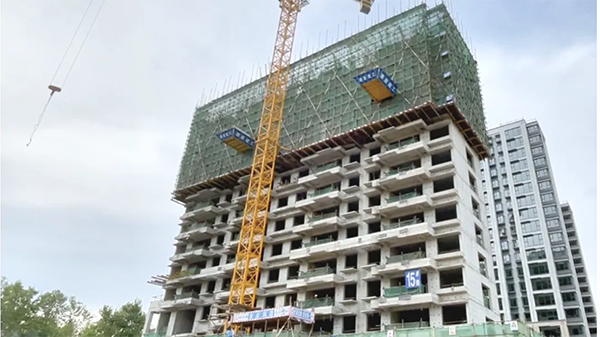

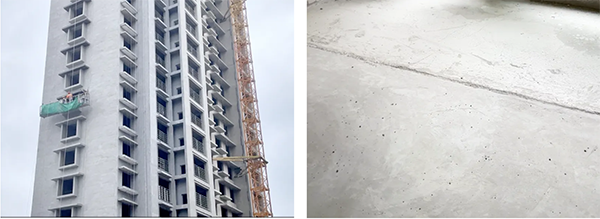

地面施工完成,進行外墻保溫施工。

       9#、10#、11#樓

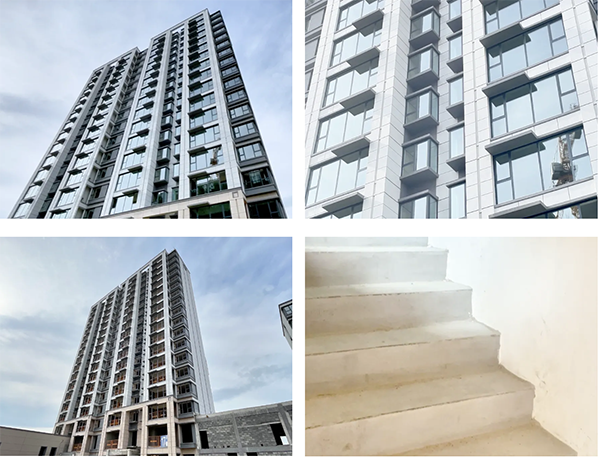

主體及砌體施工完成,進行外墻抹灰施工。

      配套施工進度:

      東區車庫

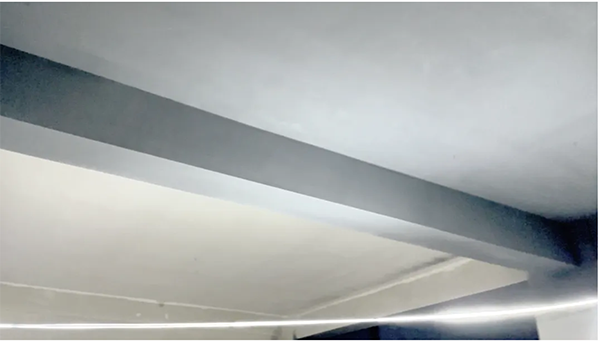

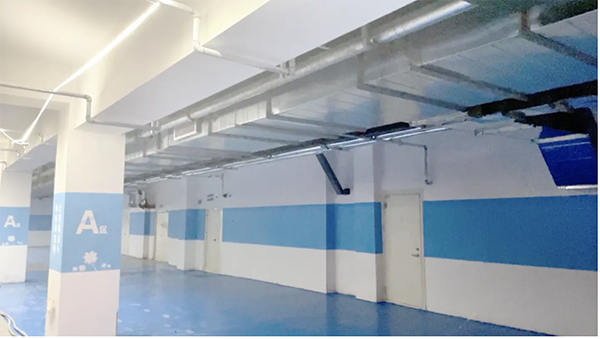

車庫內消防、電力管網安裝完成,膩子施工完成,進行地坪漆施工。

      南大門

南大門施工完成。

       3#、5#樓周邊

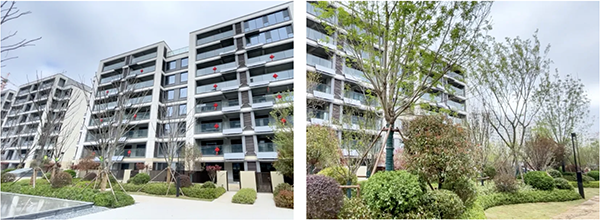

周邊景觀綠化施工完成,并達到交付條件。

      北大門

主體、砌體及內外墻抹灰施工完成。

嘉筑

      單體施工進度:

       8#、9#、10#、11#樓

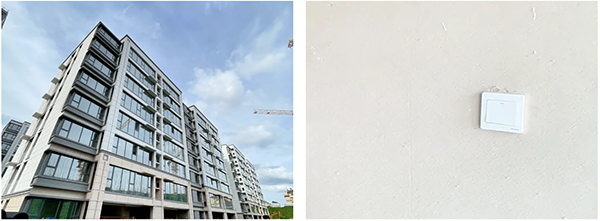

室內穿線及開關插座安裝完成。

       16#、17#樓

16#、17#樓外墻漆及樓梯踏步抹灰施工完成,進行室內穿線施工。

16#樓窗玻璃安裝完成,17#樓窗玻璃安裝進場。

       一期商業沿街樓、西大門

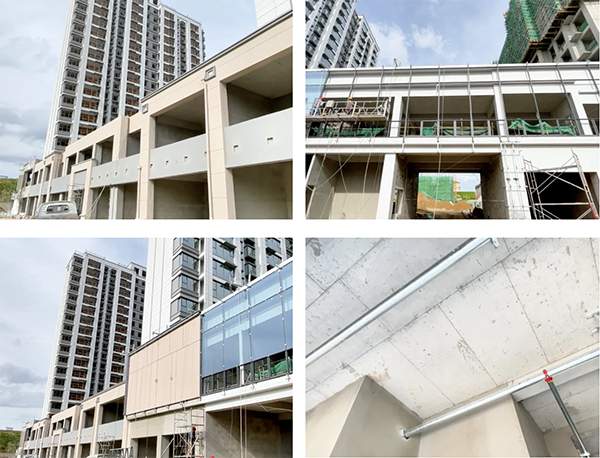

一期商業沿街樓及西大門內墻抹灰、地面及外墻漆施工完成。

西大門幕墻玻璃安裝。

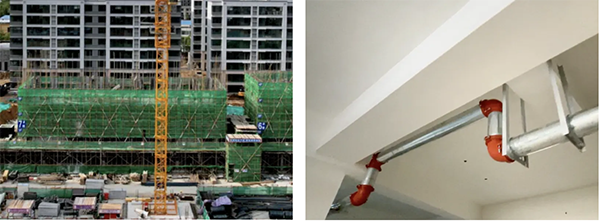

一期商業沿街樓及住宅樓消防立管安裝完成。

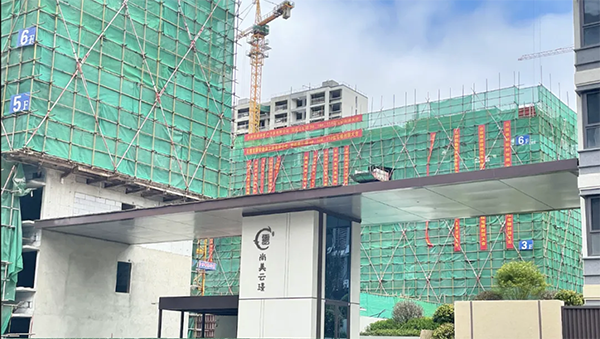

       6#、7#樓

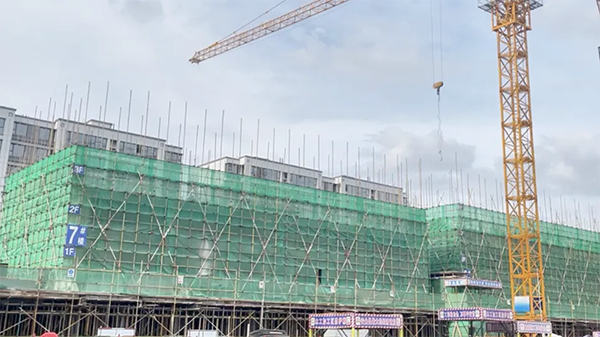

主體三層施工。

       15#

主體十二層施工。

      配套施工進度:

一期室外配套管網施工完成,車庫內消防管網安裝。

二期車庫內地面及頂板土方回填完成。
