尚美云筑
單體施工進度:
東區別墅區
墅

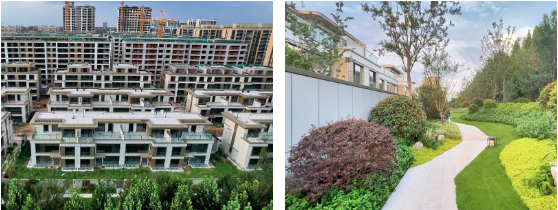

東區別墅區路面鋪裝,綠化施工即將完成
東區別墅區12#、13#、15#樓
12#、13#、15#樓配套管網施工完成
東區洋房區21#、32#、35#、36#樓

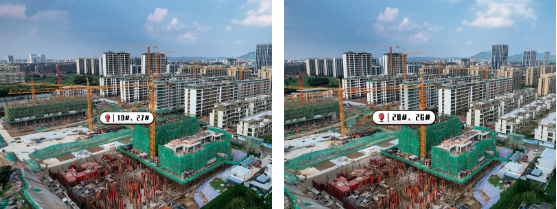

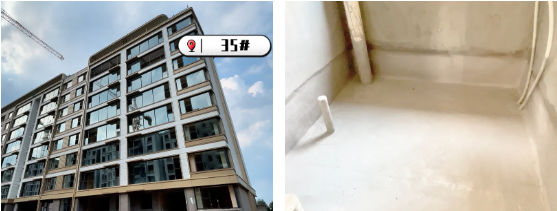

21#、32#、35#、36#樓進行外窗玻璃安裝
21#、32#樓三小間防水施工完成
東區洋房區39#、40#樓

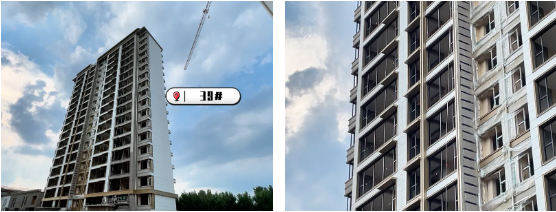

39#、40#樓窗框安裝施工完成,進行外墻漆施工

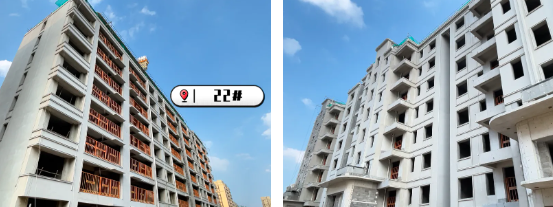

東區洋房區 22#、23#、25#樓
22#、23#、25#樓外墻抹灰及地面施工完成
23#、25#樓進行外墻鋁板安裝

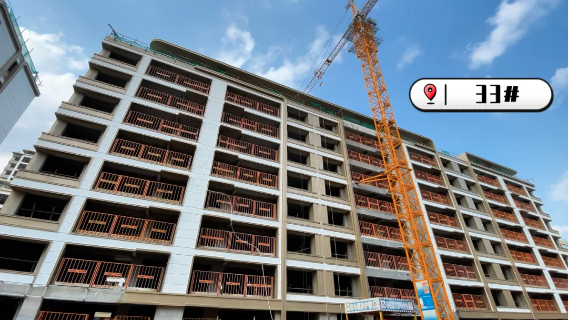

東區洋房區33#樓
33#樓進行外墻漆施工及鋁板安裝

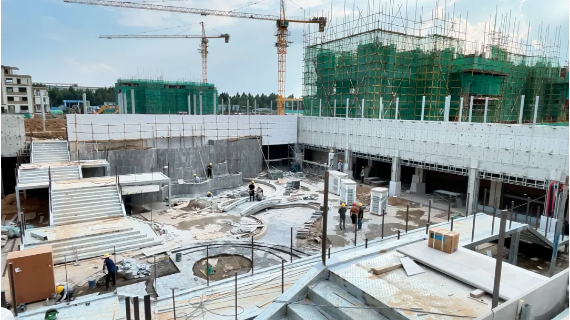

一期洋房區車庫頂、底回填施工完成,進行地上配套管網施工及車庫底土方整理

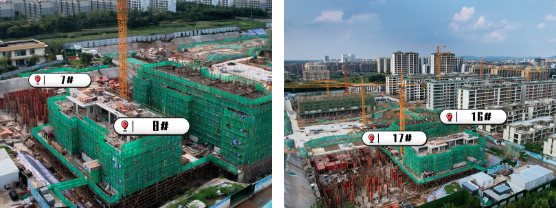

西區別墅區7#、8#、16#、17#樓

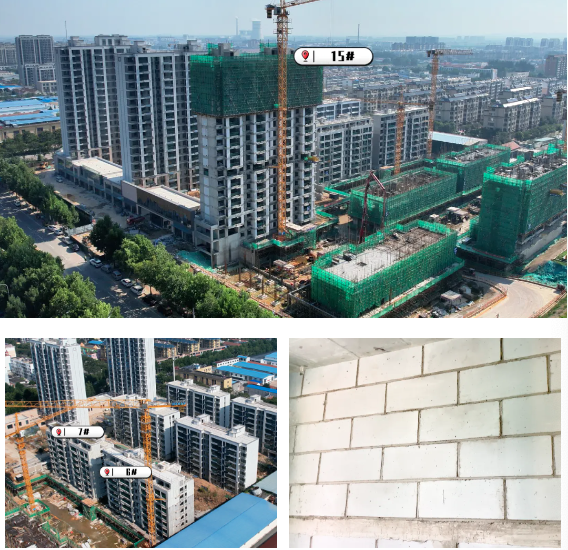

7#樓負一層架體搭設
8#樓完成主體施工,進行填充墻砌筑
16#樓五層剪力墻模板支設
17#樓負一層頂板模板支設
西區洋房區19#、20#、26#、27#樓
19#、27#樓完成墊層澆筑
20#、26#樓進行土方開挖

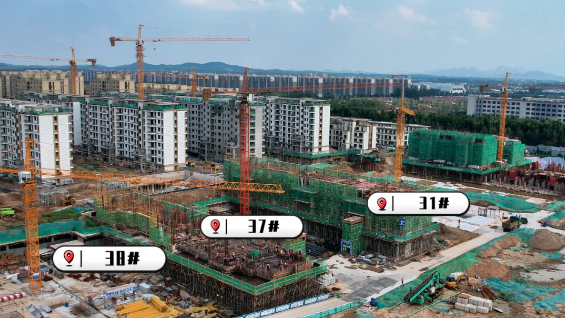

西區洋房區31#、37#、38#樓
31#樓三層架體搭設
37#樓一層頂板模板支設
38#樓完成基礎防水及保護層澆筑
配套施工進度:

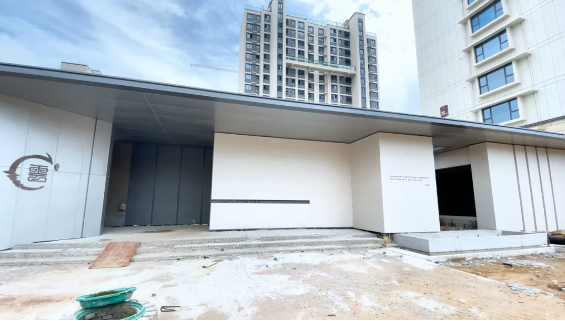

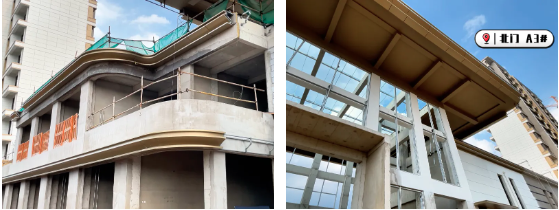

北門 A3#樓
北門 A3#樓進行外墻漆、鋁板、幕墻安裝及室內大堂裝修施工
下沉廣場
下沉廣場進行地上、地下綠化鋪裝、廊架施工、泳池設備安裝及室內裝修施工
尚美云璟
單體施工進度:
3#、5#樓
3#、5#樓已于7月28日盛大交付
7#、8#樓
7#、8#樓室內穿線、開關插座、玻璃欄板安裝及周邊綠化鋪裝施工完成
12#、13#、15#、18#、19#、20#樓

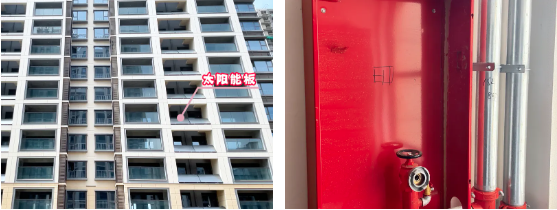

12#、13#、19#、20#樓太陽能安裝完成
12#、13#、18#樓進行消防管道安裝
12#、13#樓中間小區道路墊層澆筑施工完成
13#、15#樓進行配套管網施工

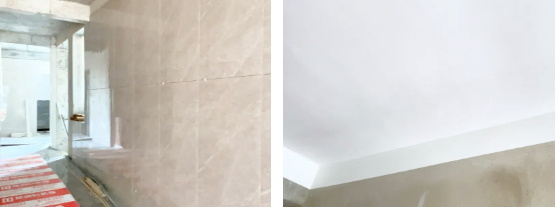

15#樓外墻及公區瓷磚鋪貼施工完成,進行頂棚膩?zhàn)邮┕?/span>
18#樓外窗玻璃安裝完成,進行頂棚膩?zhàn)邮┕?/span>

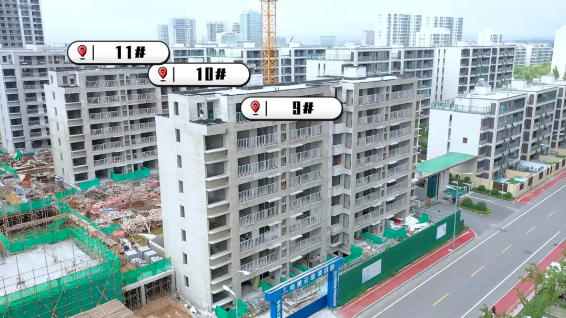

9#、10#、11#樓
9#、10#樓地面施工完成,進行外墻保溫施工
11#樓外墻保溫及三小間防水施工完成

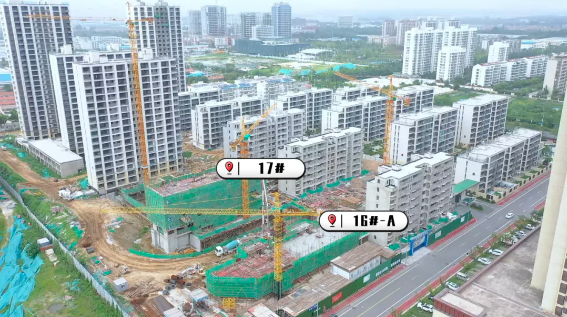

16#-A、17#樓
16#-A 樓完成主體三層頂板模板支設

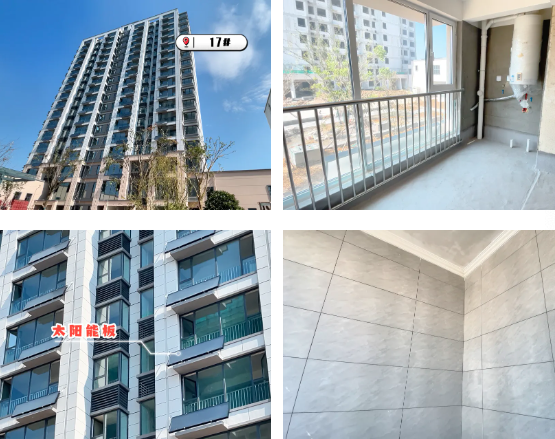

17#樓完成主體五層施工
配套施工進度:
北門
北門口外水景土建施工完成
嘉筑
單體施工進度:
一期16#、17#樓
16#、17#樓三小間防水施工及防護欄桿安裝施工完成
一期太陽能安裝施工完成,進行一期公區瓷磚鋪貼,入戶門安裝及室內細部處理
二期6#、7#、15#樓
15#樓 ALC 板安裝施工完成
6#、7#樓砌體施工完成
二期車庫回填及地面澆筑施工完成

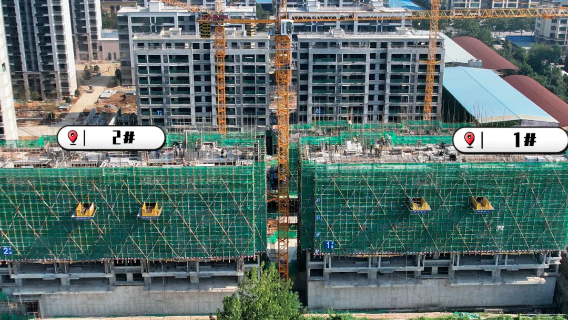

二期1#、2#樓
1#、2#樓閣樓層施工
二期3#、5#、13#樓

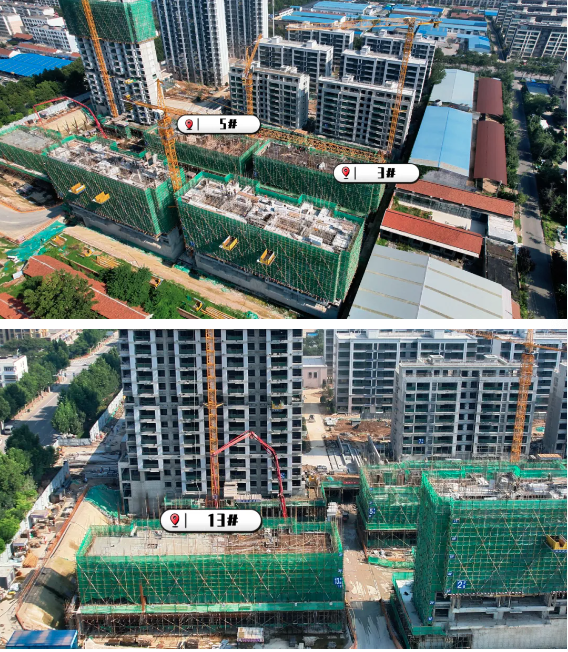

3#樓三層頂板鋼筋綁扎,5#樓二層頂板模板支設
13#樓完成主體二層施工
配套施工進度:

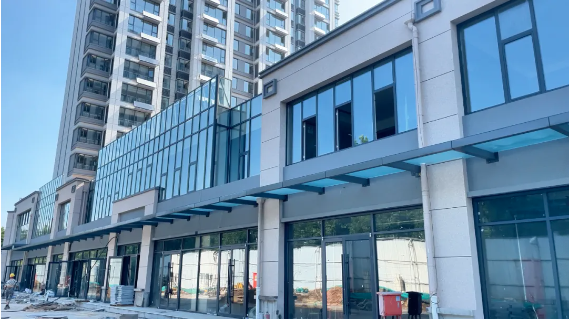

沿街樓
沿街樓外窗玻璃安裝完成
一期
一期車庫地面打磨施工完成,進行人防門安裝
一期園區進行喬木種植、水景施工及路燈安裝
頤合悅府
單體施工進度:

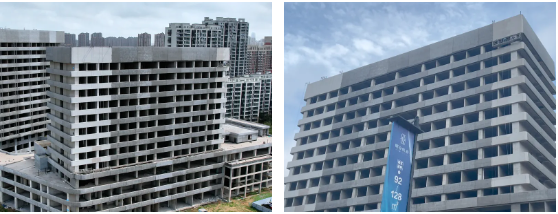

中西醫結合醫院
進行內墻抹灰、管網安裝及外墻膩?zhàn)邮┕?/span>
