安居集團|十月份工程進度播報
尚美云筑
單體施工進度:一期別墅區
一期洋房區21#、22#、23#、32#、33#、35#、36#、39#、40#樓
22#樓窗框安裝完成
23#、33#、39#、40#樓窗玻璃安裝完成

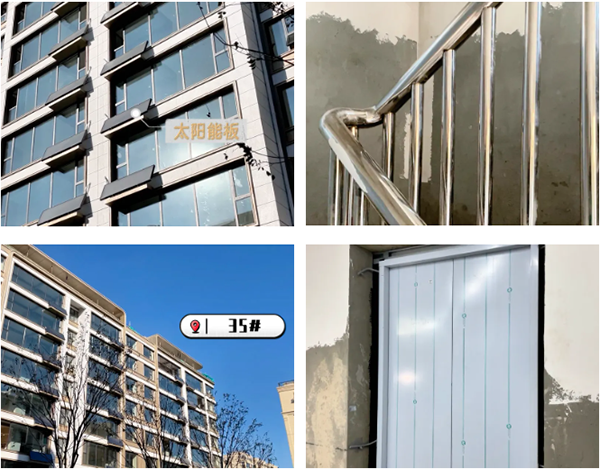

32#、33#、35#、40#樓太陽能安裝完成
21#、32#、35#、36#樓梯扶手進場安裝

39#、40#樓梯扶手安裝完成
32#、33#、35#、36#、39#、40#樓電梯安裝完成20%

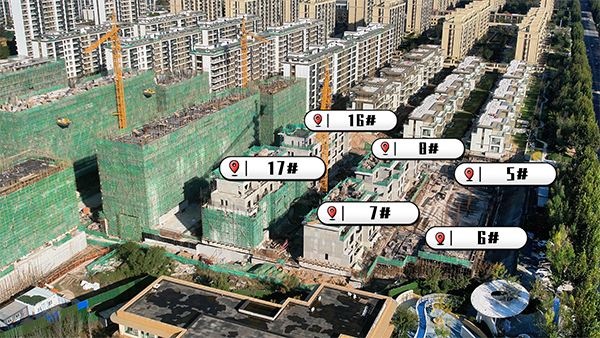

二期別墅區5#、6#、7#、8#、16#、17#樓
5#樓筏板鋼筋綁扎
6#樓負一層頂板鋼筋綁扎
7#、17#樓填充墻砌筑完成
8#、16#樓內墻抹灰完成

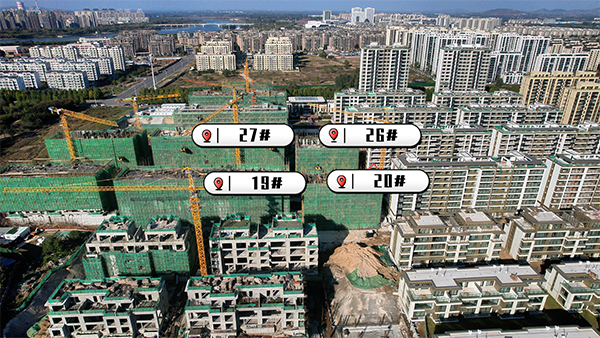

二期洋房區19#、20#、26#、27#樓
19#樓七層頂板模板支設
20#樓六層內架搭設
26#樓六層剪力墻模板支設
27#樓八層施工完成
二期洋房區31#、37#、38#樓

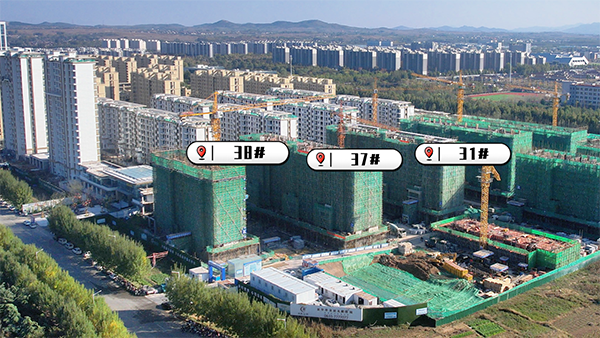

31#樓填充墻砌筑完成
37#樓主體施工完成,填充墻砌筑完成60%
38#樓八層剪力墻模板支設,填充墻砌筑完成10%

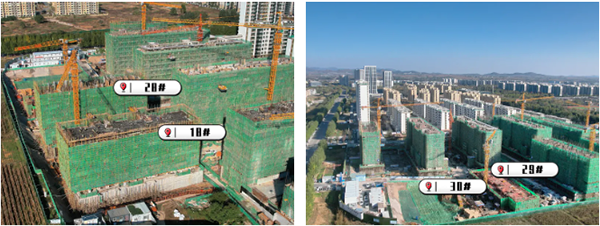

二期洋房區18#、28#、29#、30#樓
18#樓七層剪力墻模板支設
28#樓七層頂板模板支設
29#樓負一層頂板鋼筋綁扎
30#樓樁間土清理,開始驗樁工作
配套施工進度:
一期車庫
一期別墅區車庫裝飾裝修完成80%
洋房區車庫地面澆筑完成90%,消防管網安裝完成50%,車庫橋架、暖管網安裝完成30%
一期洋房區

一期地上配套管網施工完成,路面鋪裝完成40%,綠化地形整理完成70%,景觀苗木種植完成50%
尚美云璟
單體施工進度:
尚美云璟已于10月11日全線榮耀封頂

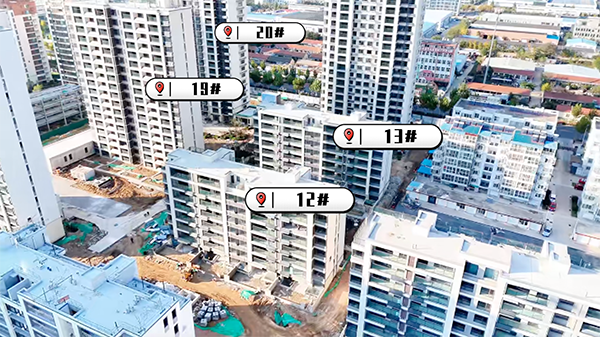

12#、13#、19#、20#樓
15#、18#樓
15#玻璃欄板安裝完成

15#、18#樓地上部分消防串線完成,應急燈安裝完成50%

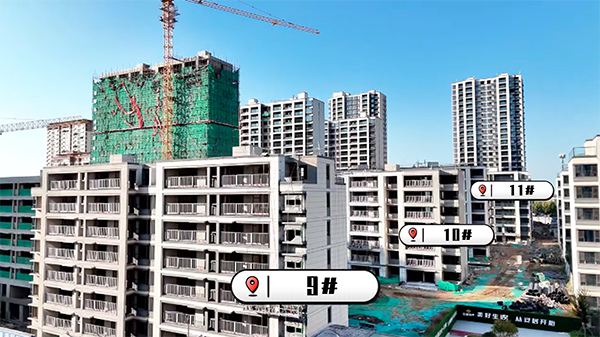

9#、10#、11#樓
9#、10#樓窗框安裝及頂棚膩?zhàn)邮┕ね瓿?,外墻漆施工完?0%,公共區域瓷磚鋪貼完成80%
11#樓外墻漆完成

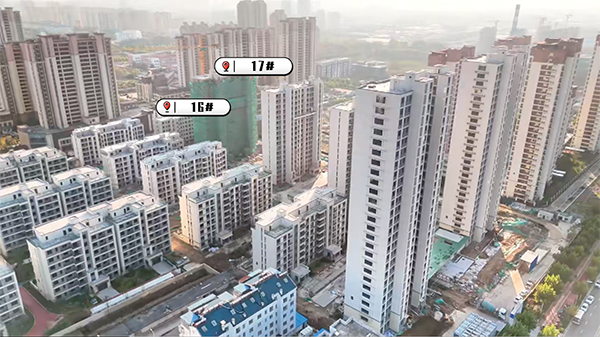

16#-A、17#樓
16#樓二次結構、外墻抹灰、戶內給水管道、內墻掛網施工均已完成
17#樓主體和二次結構施工完成,外墻抹灰施工完成50%,戶內給水管道安裝完成70%,內墻掛網完成50%
16#、17#樓樓間車庫主體施工完成
配套施工進度:西區北區

樓間綠化及鋪貼施工完成
車庫橋架、水、消防管道安裝完成60%
嘉 筑

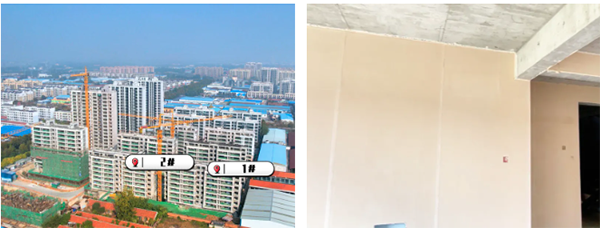

單體施工進度:二期1#、2#樓
三小間抹灰施工完成
屋面施工、內墻石膏抹灰完成50%、外墻保溫完成30%
1#樓北車庫封閉、頂板防水、防水保護層施工完成

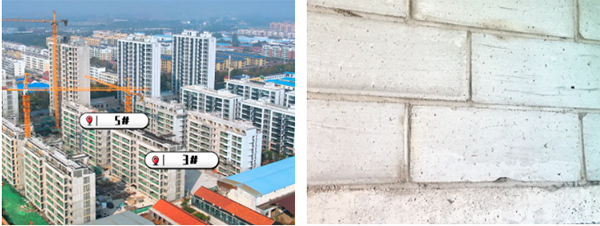

二期3#、5#樓
砌體施工完成
外架體拆除完成

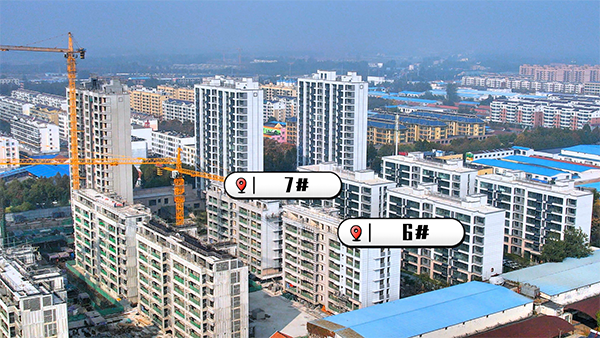

二期6#、7#樓
外墻保溫施工完成
外墻漆施工完成40%

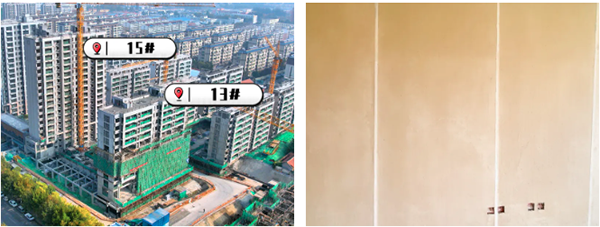

二期13#、15#樓
13#樓砌體施工完成80%,外架體拆除完成80%
15#樓內墻石膏抹灰完成,外墻保溫施工完成80%,室內地暖鋪裝完成,地暖保護層完成60%

二期12#樓
一層梁板模板支設
頤合悅府
單體施工進度:
中西結合醫院
窗框安裝完成
外墻漆施工完成40%,幕墻及鋁板施工完成40%
消防安裝完成40%
車庫設備間抹灰施工完成80%
