安居集團|五月份工程進度播報
尚美云筑
單體施工進度:

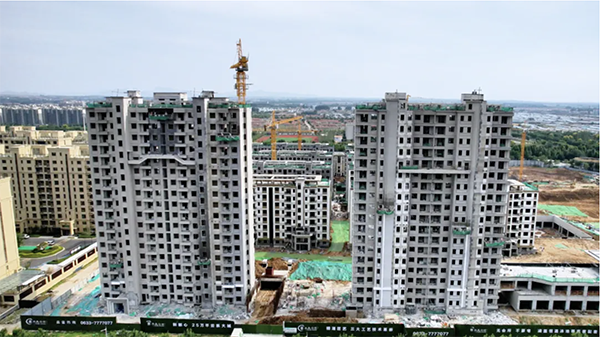

12#、11#、15#樓

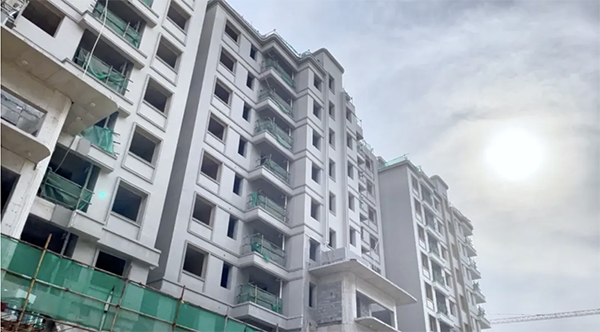

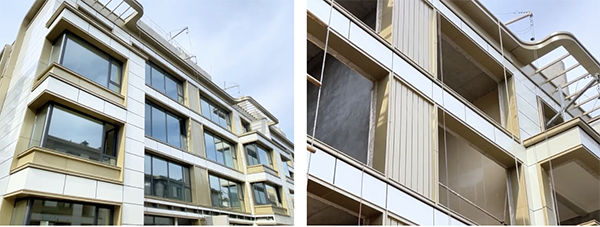

12#樓進行外墻鋁板及窗框安裝
11#、15#樓外窗玻璃安裝完成

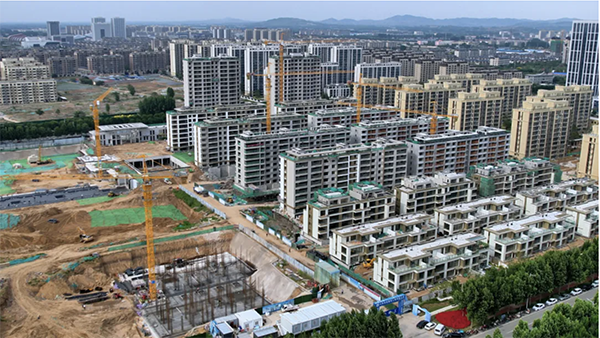

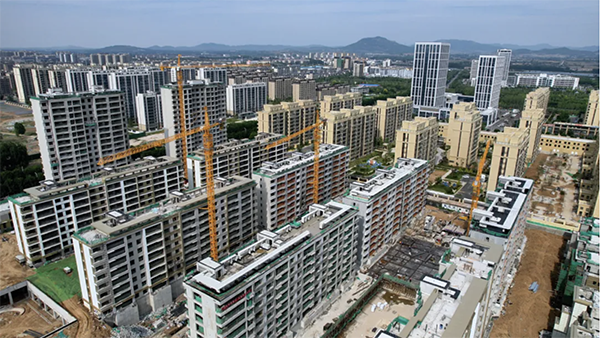

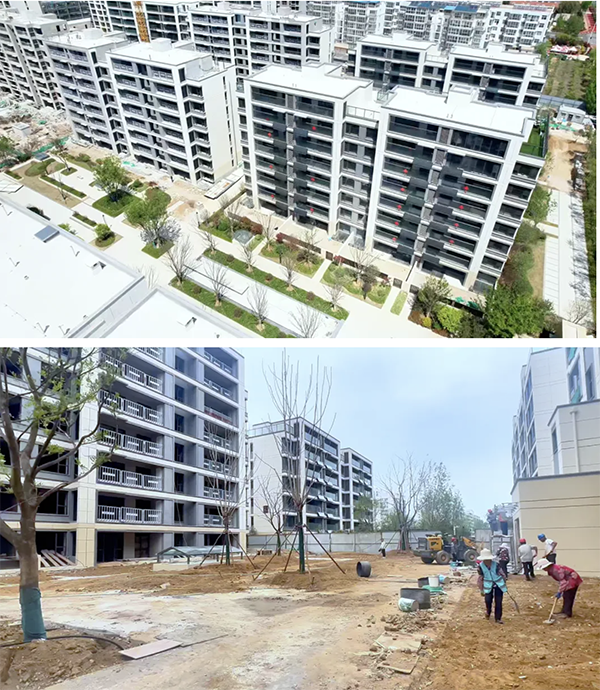

別墅區樣板小院、車庫及南側示范區施工完成
別墅區進行景觀綠化施工
別墅區車庫進行消防等管網安裝及地面打磨施工
35#、36#樓窗框安裝及外墻漆、頂棚膩?zhàn)邮┕ね瓿?/span>

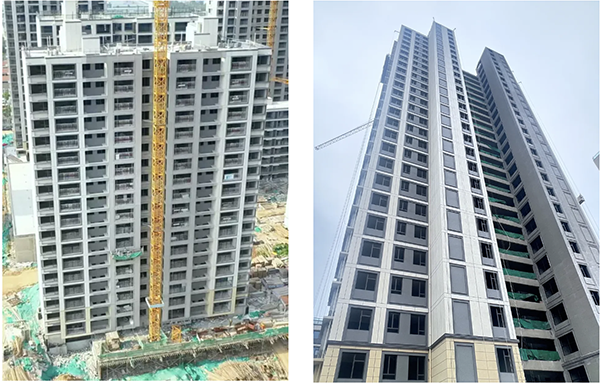

21#、32#樓
21#、32#樓地面施工完成,進行外墻漆施工
39#、40#樓
39#、40#樓外墻保溫施工完成,開始外墻鋁板安裝
33#、23#、25#、22#樓
33#樓內墻抹灰施工完成,進行外墻抹灰施工
23#、25#樓進行內外墻抹灰施工
22#樓砌體施工完成,進行內墻抹灰施工

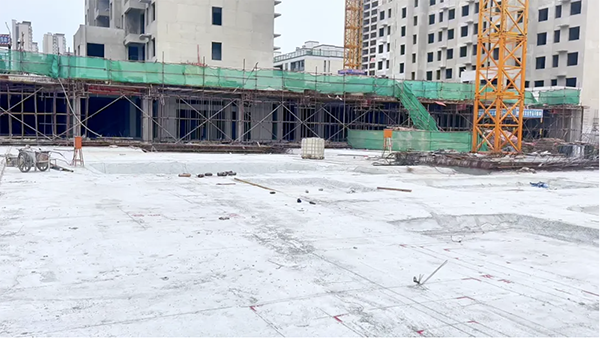

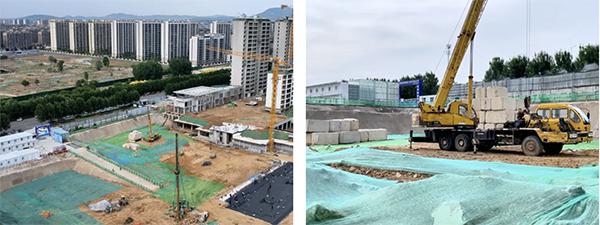

一期北區進行車庫頂、底土方回填工作

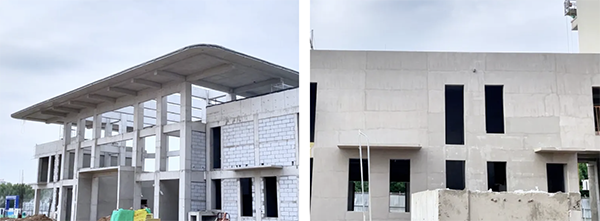

北門A3#樓
A3#樓內墻抹灰完成
進行外墻保溫及地面施工
外墻鋁板、幕墻施工隊伍進場

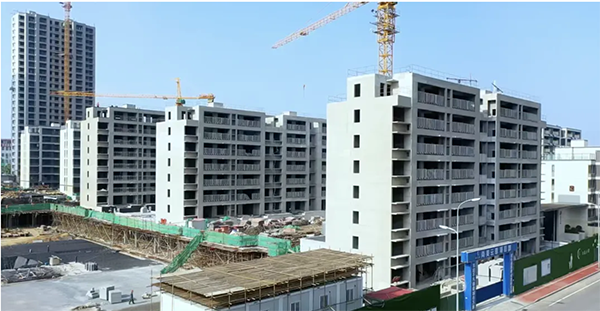

8#、16#、7#、17#樓

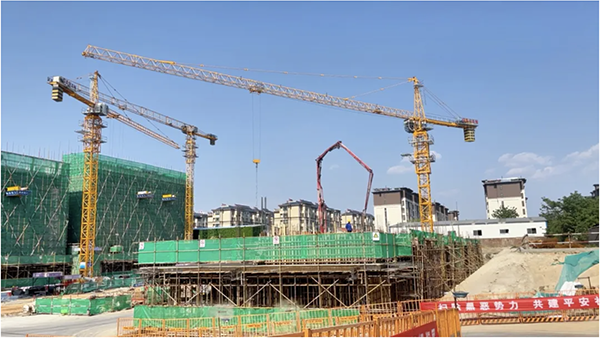

8#樓筏板澆筑施工完成,16#樓筏板鋼筋綁扎完成
7#、17#樓土方開挖完成,進行基坑清理
18#、19#等樓棟進行前期施工手續辦理
31#、37#、38#樓
31#樓防水保護層澆筑完成,37#樓墊層澆筑完成
38#樓樁間土清理及驗樁工作完成
配套施工進度:
下沉廣場

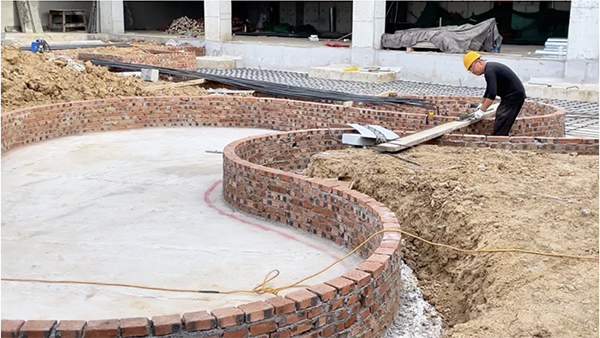

下沉廣場進行水景基礎鋼筋綁扎,健身房等室內裝修工作
尚美云璟
單體施工進度:
7#、8#樓
7#、8#樓外墻漆施工完成
7#、8#樓中間進行綠化施工
東區電力驗收工作完成,車庫地坪漆粉刷完成
12#、13#、19#、20#樓
12#、13#、19#、20#樓室內穿線施工完成
19#、20#樓進行配套管網施工
北門
北門外墻鋁板及干掛施工完成
18#、15#樓

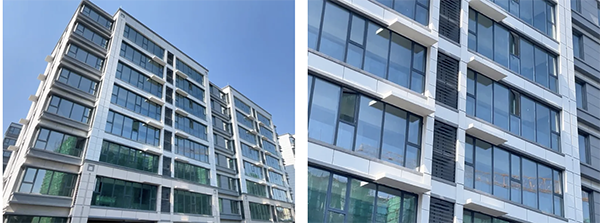

18#樓電梯安裝、公區瓷磚鋪貼及外墻漆施工完成

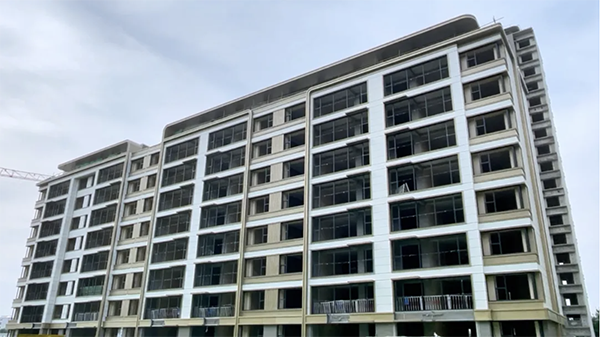

15#樓進行外墻保溫完成,進行窗框安裝及外墻漆施工
9#、10#、11#樓
9#、10#、11#樓外墻抹灰完成,進行內墻抹灰施工
16#、17#樓
16#、17#樓墊層防水保護層施工完成
嘉 筑
單體施工進度:
8#、9#、10#、11#樓
8#、9#、10#、11#樓空調格柵及陽臺防火欄板安裝完成,進行三小間防水施工
一期電梯進場并進行安裝

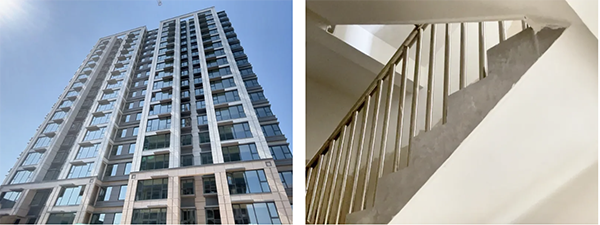

16#、17#樓開關插座、樓梯扶手安裝及窗玻璃安裝完成

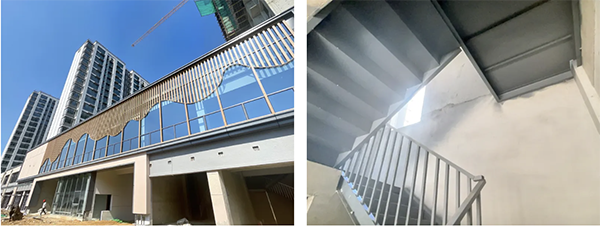

沿街樓及西大門
沿街樓室內鋼樓梯、肯德基門、西大門鋁板安裝完成
進行沿街樓室外雨污管網、鋼結構雨棚及外窗安裝
15#、6#、7#樓

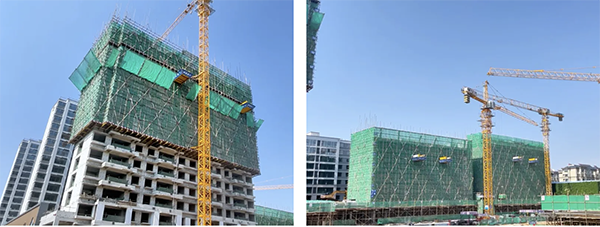

15#樓16層頂板模板支設完成,進行七層以下 ALC 板安裝
6#樓主體施工完成
7#樓7層墻柱模板支設
1#、2#樓
1#、2#樓一層墻柱鋼筋綁扎
3#、5#樓施工許可證辦理
配套施工進度:
車庫及綠化

車庫消防主管、噴淋安裝及風管安裝工作
