安居集團|十二月份工程進度播報
尚美云筑

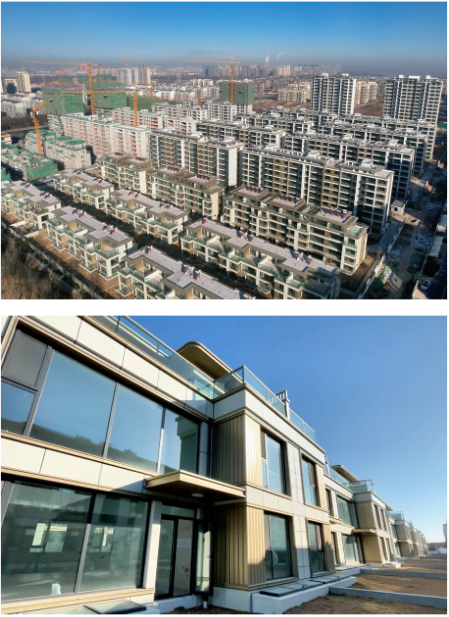

|一期別墅區及洋房區|

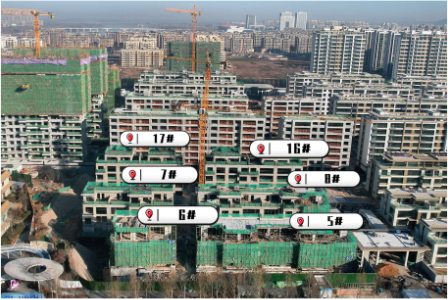

|二期別墅區| 5#、6#、7#、8#、16#、17#樓
5#、6#樓主體施工完成

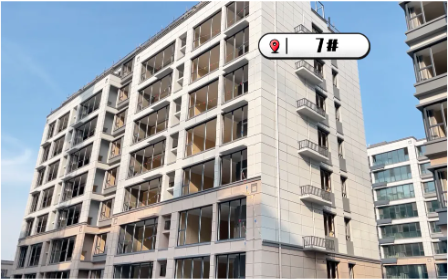

7#、16#、17#樓屋面防水及防水保護層完成
8#、16#樓室內衛生清理完成
|二期洋房區|19#、20#、26#、27#、31#、37#樓

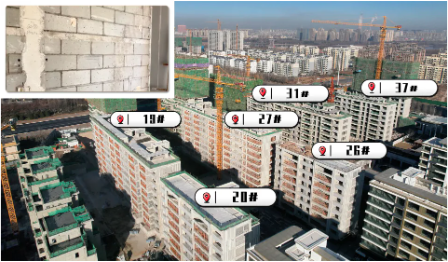

19#、20#、26#、27#樓填充墻砌筑完成,外架體拆除完成
31#、37#樓主體驗收完成
|二期小高層區|18#、28#、29#、30#、38#樓
18#樓十五層主體施工完成

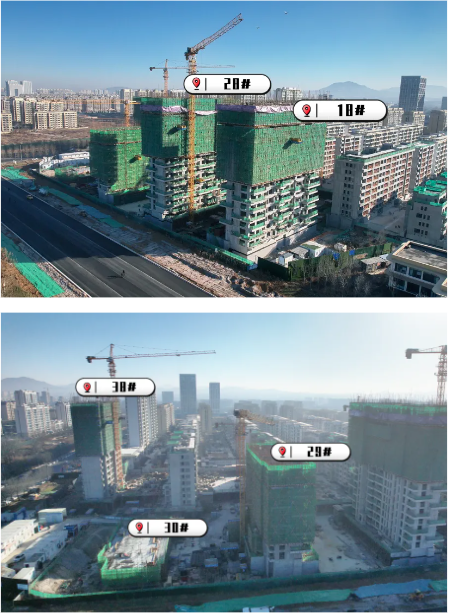

28#樓十六層梁板模板安裝
29#樓十層墻模板安裝
30#樓負一層主體完成
38#樓十五層主體完成
南門口外墻鋁板安裝完成80%,室內砌筑抹灰完成
南門口周邊水景、景墻砌筑完成,道路混凝土澆筑完成,鋪裝完成60%

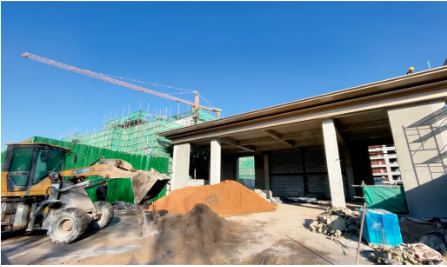

|一期|車庫

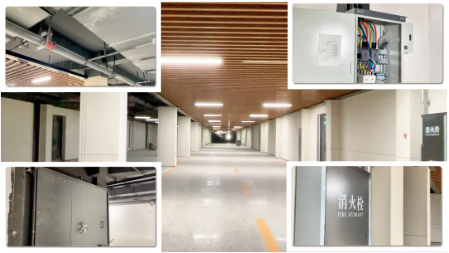

一期車庫消防、暖氣、自來水、橋架、人防門施工完成
地面打磨完成80%,車庫裝飾裝修完成60%
尚美云璟

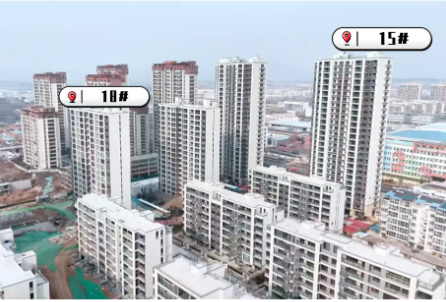

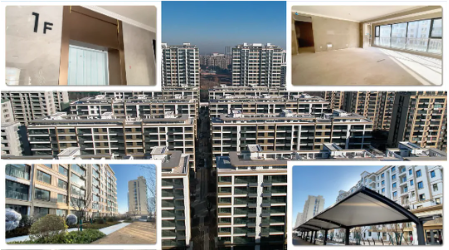

15#、18#樓室內衛生清理及開間尺寸測量標注施工完成,主樓地上部分達到交付條件
19#、20#樓于2025年元旦盛大交付

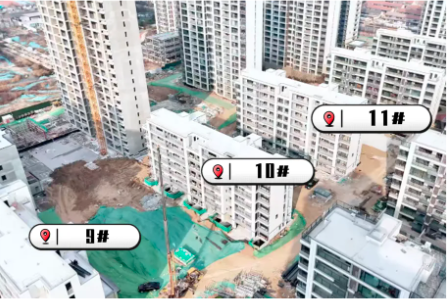

|9#、10#、11#樓|
9#、10#、11#樓外窗玻璃及樓梯扶手安裝完成80%
9#樓電梯安裝完成70%,10#、11#樓電梯安裝完成

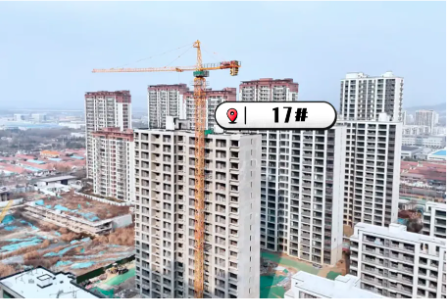

|17#樓、西區北區|
17#樓內墻抹灰施工完成
車庫無負壓供水設備安裝完成
西區一期車庫自來水、橋架、消防、通風管網及人防門安裝完成
18#樓以南車庫內回填土施工完成,車庫地面澆筑完成80%
嘉 筑
嘉筑小區主體工程已于12月10日全線封頂

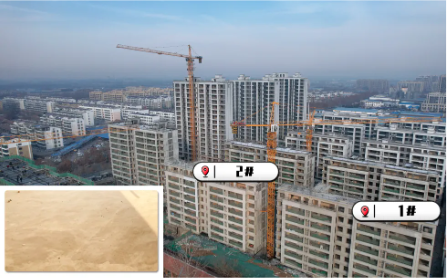

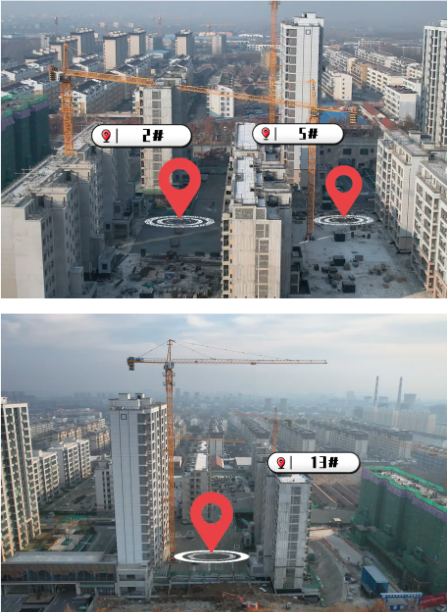

|二期|1#、2#樓
地暖保護層澆筑施工完成
|二期|3#、5#樓

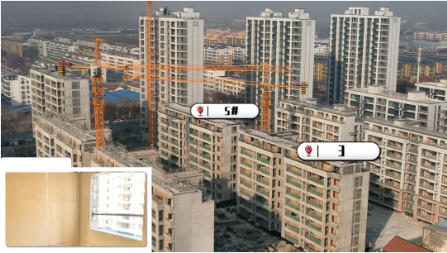

3#、5#樓內墻石膏抹灰施工完成
|二期|6#、7#樓
6#、7#樓窗框及空調護欄安裝施工完成

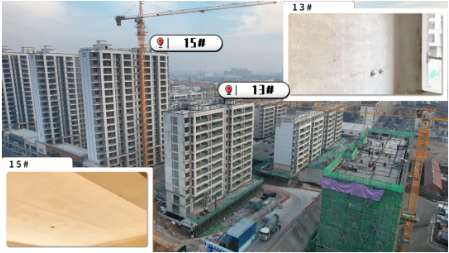

|二期|13#、15#樓
15#樓頂棚膩?zhàn)邮┕ね瓿?/span>
13#樓三小間抹灰施工完成,內墻石膏抹灰施工完成60%
|二期|12#樓

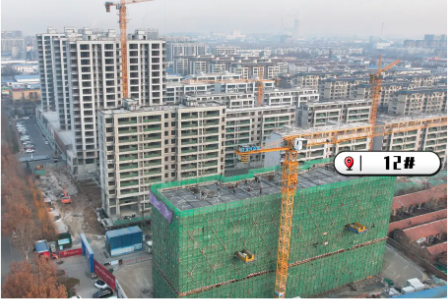

主體施工完成
|車庫|
2#樓北車庫封閉施工完成
5#、13#樓北車庫頂板防水及防水保護層施工完成
頤合悅府
|中西結合醫院|

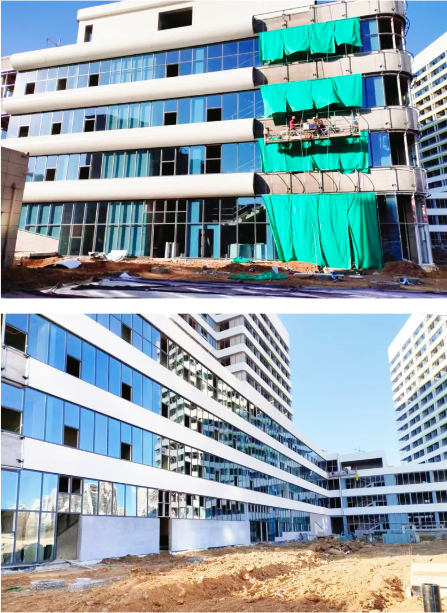

A1#、A2#樓外墻漆施工完成
A2#樓除窗扇外玻璃安裝完成,A1#樓玻璃安裝完成70%
幕墻及鋁板施工完成90%
消防安裝完成70%,配套管網施工70%
部分車位地面硬化完成
