五月份工程進度播報
尚美云筑

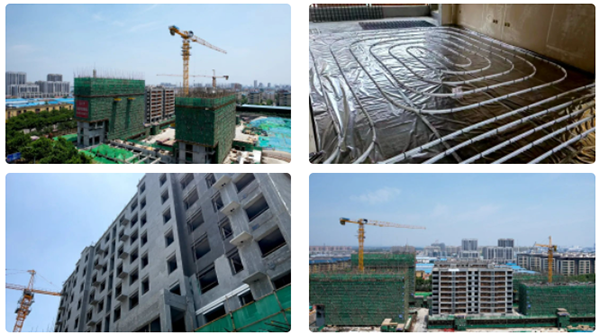

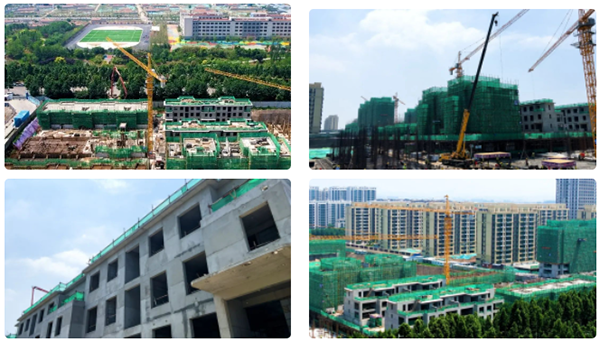

一期工程順利推進中,其中2#、10#、13#樓完成主體及砌體施工,進行外墻抹灰施工;1#、11#、12#樓進行主體二層施工;35#樓主體施工至三層,36#樓主體施工至五層,39#樓主體施工至六層,40#樓主體施工至五層。
頤合悅府
一期2#、4#、6#樓建設完成,已順利交付。

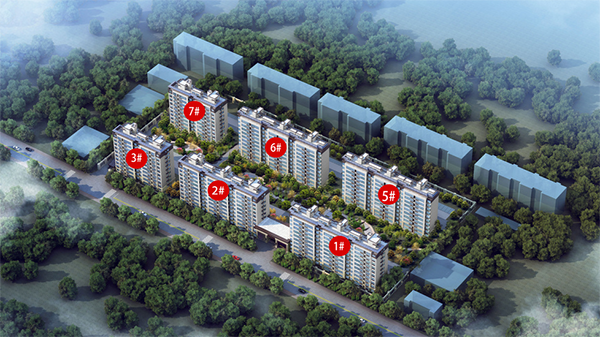

二期樓體施工進度:
1#、3#、5#樓外墻漆施工、玻璃欄板及電梯安裝施工基本完成;7#樓樓梯扶手安裝完成外墻干掛及外墻保溫施工基本完成;8#樓戶內穿線開關插座及太陽能安裝施工完成。
雅筑
項目全部建設完成,已順利交付。

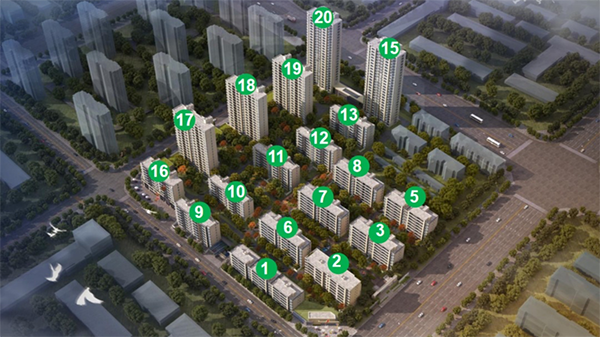

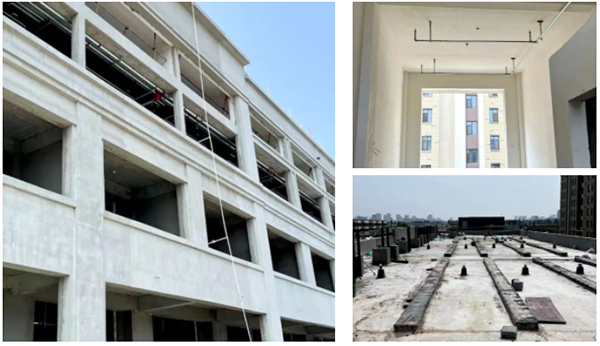

1#-A、2#、6#樓外墻漆及戶內陽臺窗框安裝施工完成,頂棚膩?zhàn)蛹败?chē)庫回填施工;19#、20#樓地暖保護層施工完成,外墻保溫施工;3#、5#、12#、13#樓主體結構驗收,屋面施工及內外墻抹灰完成;15#樓主體施工至六層;8#樓主體施工至九層;20#樓樣板間施工完成。
書香慧筑
1#、2#、3#樓屋面施工、主體驗收完成,三小間抹灰及內墻石膏抹灰施工;5#、6#、7#樓樓梯踏步及頂棚膩?zhàn)幽ɑ沂┕ね瓿桑?/span>車庫封閉施工完成。
嘉筑

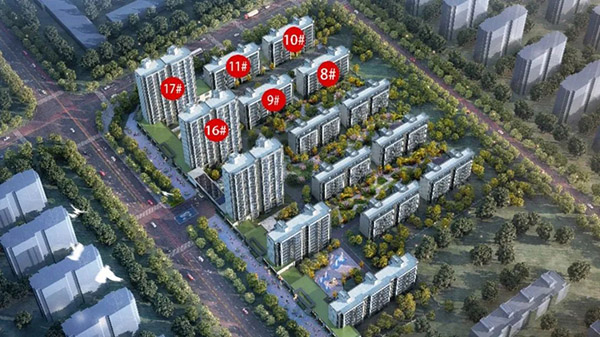

8#、10#樓主體施工至五層;9#、11#樓外墻抹灰、內墻石膏抹灰施工基本完成,地暖管鋪設施工;16#樓主體施工至八層;17#樓主體施工至十層。
A區、B區屋面施工完成,C區窗框、室內消防管道安裝完成,頂棚膩?zhàn)邮┕ぃ?/span>外墻保溫施工基本完成。
