安居集團|十一月份工程進度播報
尚美云筑
一期 別墅區
一期 洋房區

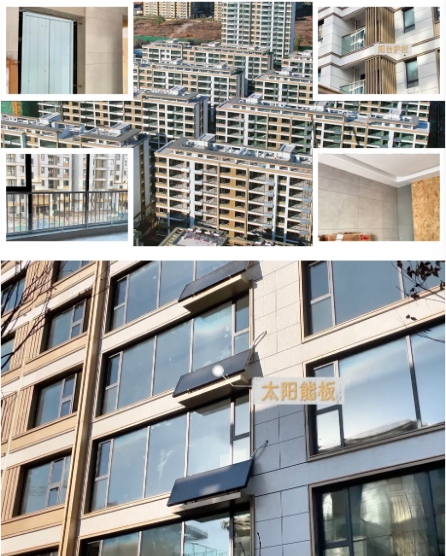

一期洋房高層樓梯扶手、陽臺護欄、太陽能、窗玻璃、單元門、儲藏室門、開關插座安裝完成
電梯安裝完成80%,室內細部處理完成80%,公區裝修完成40%,入戶門加工完成準備進場

二期別墅區 5#、6#、7#、8#、16#、17#樓

5#樓一層頂板模板支設,6#樓三層頂板鋼筋綁扎
8#、16#樓內墻抹灰施工完成
7#、17#樓內墻抹灰完成30%

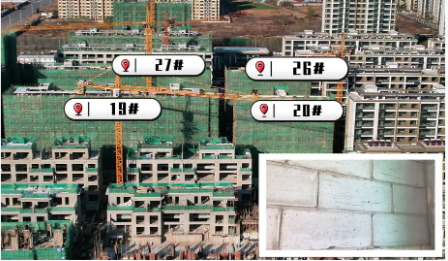

二期洋房區 19#、20#、26#、27#樓
19#樓填充墻砌筑完成50%,27#樓填充墻砌筑完成60%,20#、26#樓填充墻砌筑完成30%
二期小高層區 31#、37#、38#樓

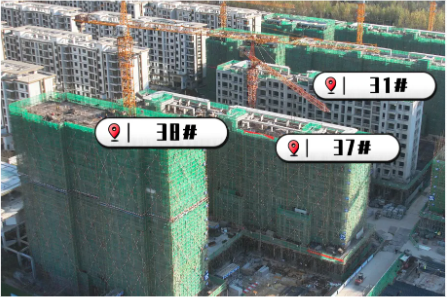

31#樓內墻掛網完成
37#樓填充墻砌筑完成
38#樓十二層施工完成,填充墻砌筑完成40%

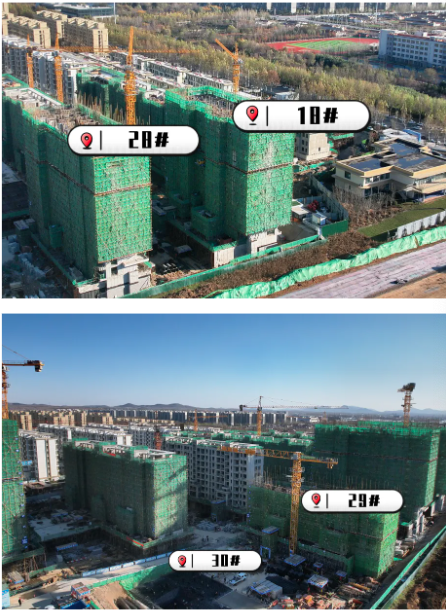

二期小高層區 18#、28#、29#、30#樓
18#樓十一層施工完成
28#樓十二層頂板模板支設
29#樓五層頂板模板支設
30#樓基礎防水保護層完成

南 門

南門口主體完成,外墻抹灰完成
南門口周邊車庫頂土方回填完成,開始景觀配套施工
東 門

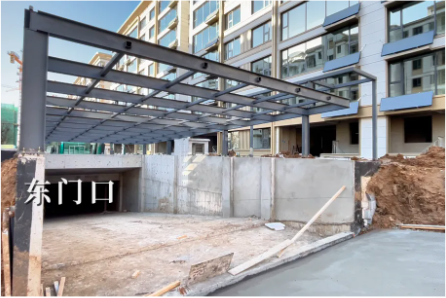

東門口基礎施工完成
一期 配套
道路瀝青施工完成,健身器材安裝完成
路燈、監控、電動車棚預埋件安裝完成

地面鋪裝完成90%,景觀綠化施工完成80%
一期 車庫
車庫地面澆筑完成

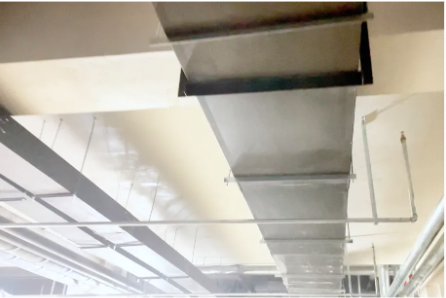

車庫橋架、自來水、暖氣、消防管道、車庫膩子完成90%
人防門通風施工完成,電業局施工完成60%
地面打磨完成60%

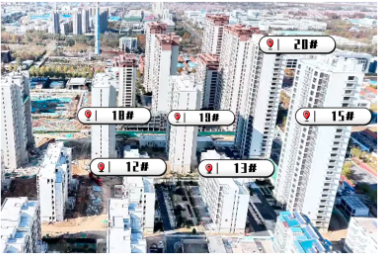

12#、13#、15#、18#、19#、20#樓
12#、13#、19#、20#樓室內細部處理、衛生清理及開間尺
寸測量標注施工完成,主樓地上部分達到交付條件
15#、18#樓室內細部處理及水表安裝施工完成

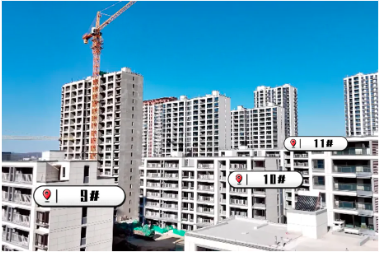

9#、10#、11#樓
9#、10#樓外墻漆及公區瓷磚鋪貼施工完成
11#樓樓梯扶手安裝完成80%

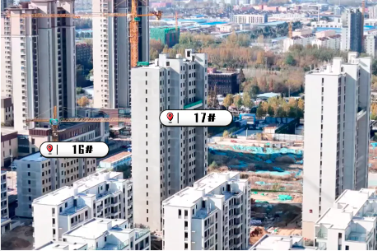

16#-A、17#樓
16#-A 樓內墻抹灰及屋面施工完成
17#樓外墻抹灰及屋面保溫層施工完成,內墻抹灰施工完成 80%
西區北區
西區北區樓間道路瀝青鋪設及水景鋪貼施工完成
車庫自來水、橋架、消防、通風管網及人防門安裝完成 80%
15#樓北配套管網及道路墊層澆筑施工完成
18#樓以南車庫內回填土施工完成 50%
小區西門土建施工完成

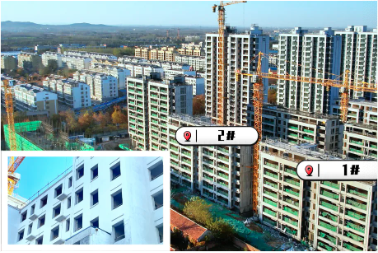

二期 1#、2#樓
內外墻抹灰施工完成,地暖及地暖保護層完成90%
二期 3#、5#樓
主體結構驗收、屋面施工、三小間砂漿抹灰施工完成
內墻石膏抹灰完成70%、外墻吊籃進場安裝
二期 6#、7#樓
外墻漆及頂棚膩子施工完成,窗框進場安裝
二期 13#、15#樓
13#樓主體結構驗收、砌體施工、外架體拆除、屋面施工完成
三小間抹灰完成70%
15#樓地暖保護層施工完成,外墻漆完成90%,頂棚膩子施工完成60%,窗框進場安裝

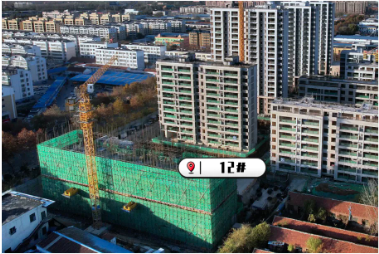

二期 12#樓

五層梁板模板支設
車 庫
3#樓北車庫頂板防水及防水保護層施工完成
5#樓北車庫頂板施工完成
13#樓北車庫筏板施工

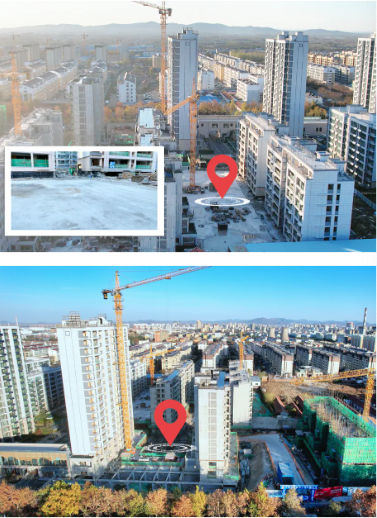

中西結合醫院

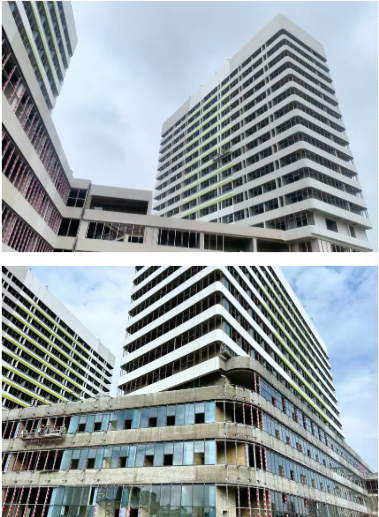

A1、A2#樓外墻漆施工完成90%,消防安裝完成60%,
幕墻及鋁板施工完成60%,玻璃安裝完成50%,配套管網施工完成20%,
車庫設備間抹灰施工完成
