安居集團|九月份工程進度播報
尚美云筑
單體施工進度:
實景展示區及下沉式圈層會所
實景展示區及下沉式圈層會所于9 月 10 日盛大開放
東區別墅區
室外鋪裝綠化及規劃驗收工作完成
車庫裝飾裝修施工進行中
東區洋房區21#、22#、23#、25#、32#、35#、36#樓
21#、32#、35#、36#樓樓梯抹灰施工完成
22#、23#、25#樓外墻漆、頂棚膩子施工完成
25#樓窗框安裝完成
東區洋房區32#、33#、36#、39#、40#樓
36#、39#樓太陽能安裝完成
32#、36#樓窗玻璃安裝完成
33#樓窗玻璃安裝進行中
39#、40#樓室內穿線施工完成
窗玻璃安裝進行中
西區別墅區5#、6#、7#、8#、16#、17#樓
5#、6#樓墊層澆筑施工完成
7#、17#樓主體施工完成

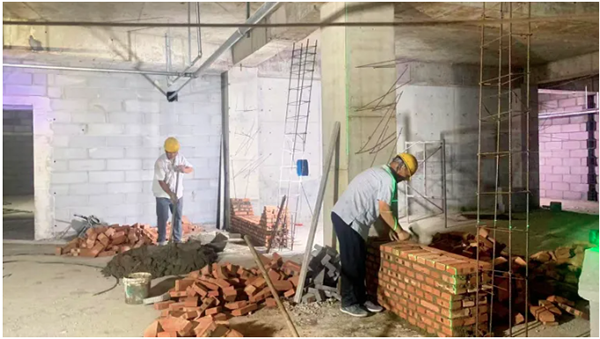

7#樓砌體施工進行中
8#樓內墻抹灰施工進行中
16#樓外墻抹灰施工完成
西區洋房區19#、20#、26#、27#樓
19#樓主體二層施工完成
20#樓主體一層施工完成
26#樓主體負一層施工完成
27#樓主體三層施工完成

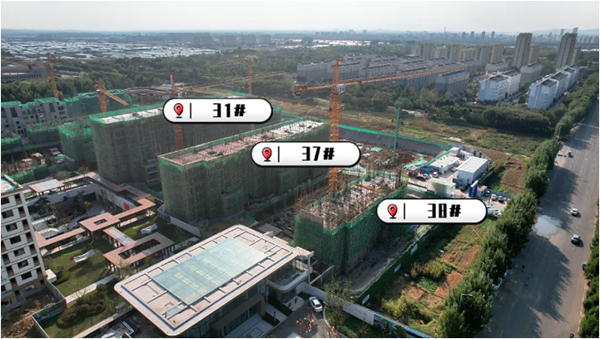

西區洋房區31#、37#、38#樓
31#樓完成主體八層施工完成
砌體施工進行中
37#樓主體六層施工完成
38#樓主體二層施工完成

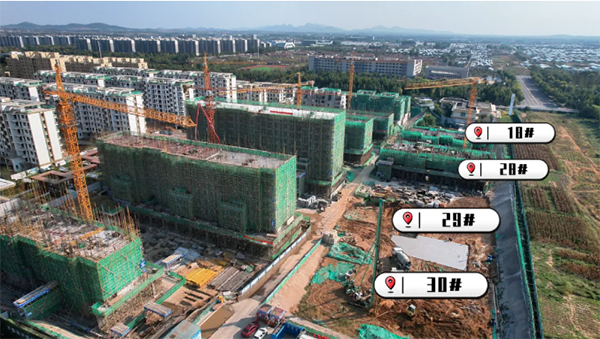

西區洋房區18#、28#、29#、30#樓
18#樓一層頂板鋼筋綁扎施工完成
28#樓主體一層施工完成
29#樓墊層施工完成
30#樓CFG 樁施工完成
配套施工進度:
東區洋房區
配套管網施工完成

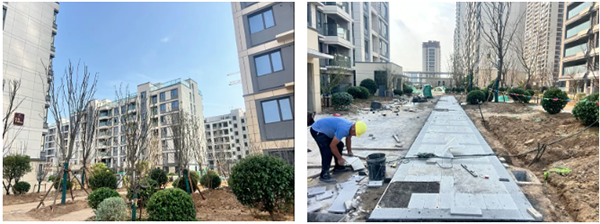

道路墊層澆筑及綠化地形整理進行中

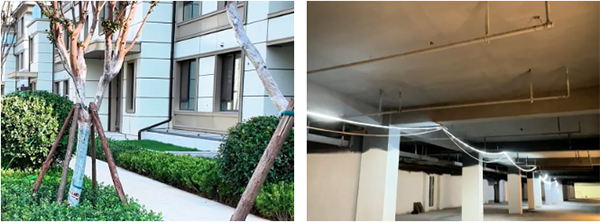

車庫地面澆筑及消防管網安裝進行中
尚美云璟
單體施工進度:
7#、8#樓
7#、8#樓于9月28日提前327天交付
尚美云璟東區聯合驗收工作已完成
12#、13#、15#、18#、19#、20#樓
12#、13#、19#、20#樓地上消防電穿線施工完成
公區裝修施工進行中
15#、18#樓入戶門安裝完成
18#樓室內穿線施工完成
地上消防電穿線施工進行中

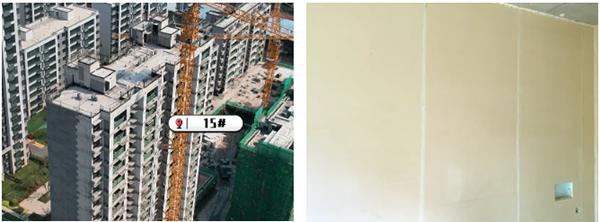

15#樓玻璃欄板安裝進行中
18#、19#樓樓間配套管網施工完成
9#、10#、11#樓
11#樓外墻漆施工進行中
9#、10#樓外墻保溫施工完成
頂棚膩子施工進行中

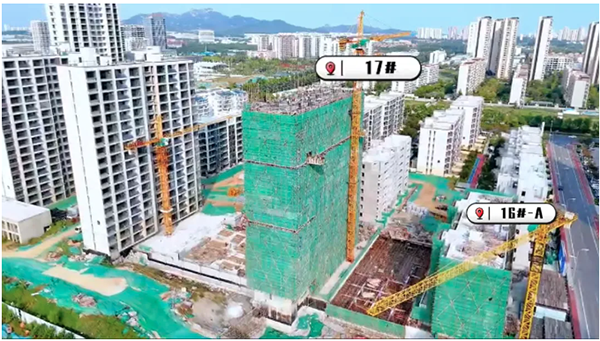

16#-A、17#樓
16#-A 樓主體施工完成
砌體施工進行中
17#樓主體十五層施工完成
砌體施工進行中
配套施工進度:
西區
北側樓間綠化施工及道路石材鋪貼施工進行中
嘉 筑
單體施工進度:
一期
一期于 9 月 26 日提前近百日盛大交付
二期1#、2#樓

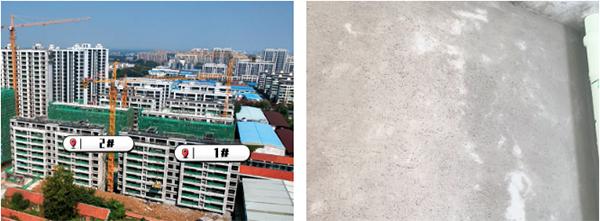

主體結構驗收工作完成
三小間抹灰施工進行中
二期3#、5#、12#、13#樓
3#、5#樓主體施工完成
砌體施工進行中
13#樓主體十層施工完成
12#樓負一層墻柱鋼筋綁扎施工完成

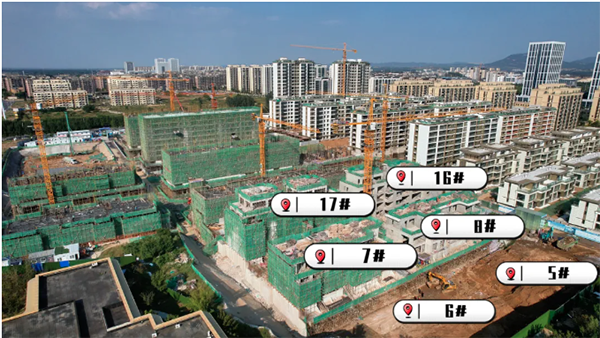

二期6#、7#、15#樓
6#、7#樓內墻石膏抹灰施工完成
外墻保溫施工進行中
15#樓屋面、三小間抹灰施工完成
內墻抹灰施工及外墻保溫施工進行中
配套施工進度:
北沿街
瀝青路面鋪設完成
頤合悅府
單體施工進度:

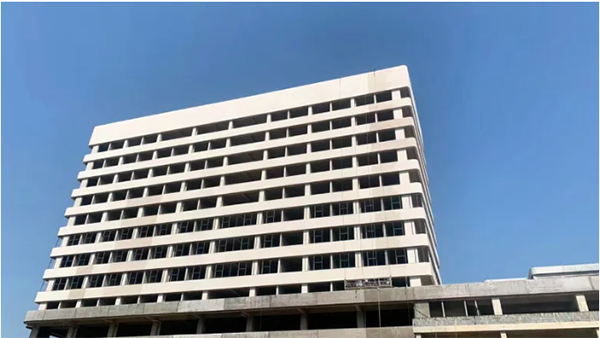

中西醫結合醫院
外墻膩子及外墻漆施工進行中
消防管道安裝及窗框安裝進行中
車庫施工進度:
車庫設備間砌筑施工完成
