安居集團|八月份工程進度播報
尚美云筑
單體施工進度:東區別墅區
東區別墅單體工程施工、規劃驗收工作完成
配套工程施工基本完成
車庫開始裝飾裝修施工

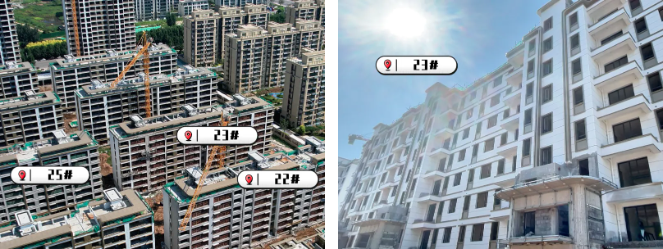

東區洋房區 22#、23#、25#樓
外墻鋁板安裝完成
進行外墻漆施工
東區洋房區21#、32#、36#樓

21#、32#樓室內穿線施工完成
21#、32#、36#樓進行窗玻璃安裝

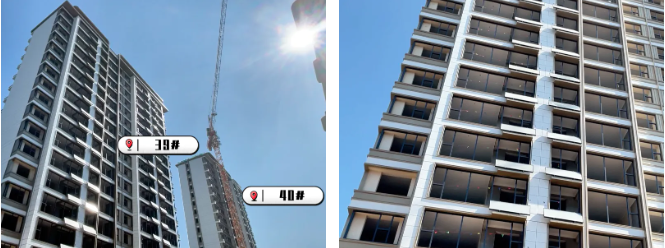

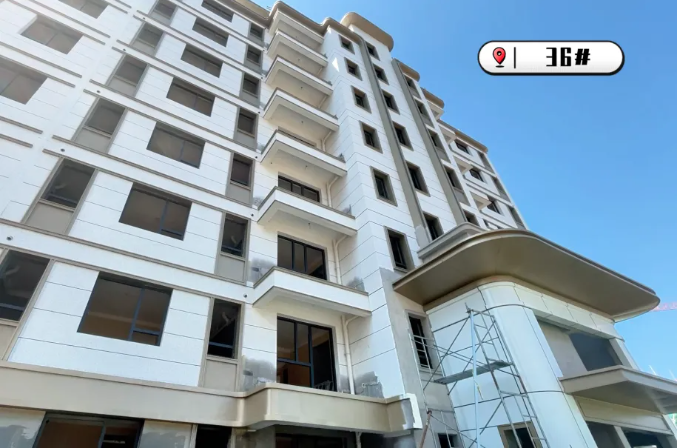

東區洋房區39#、40#樓
進行室內穿線施工及窗玻璃安裝
東區洋房區33#樓

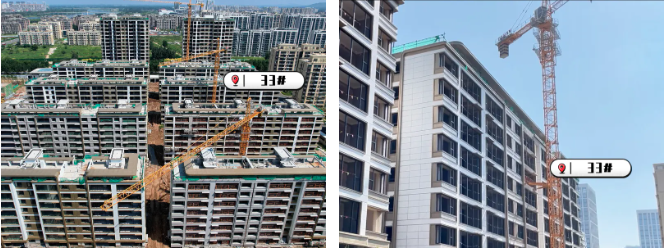

外墻漆施工、鋁板安裝、頂棚膩子施工完成
進行窗框安裝
一期洋房區土方回填完成
進行配套管網施工

道路墊層澆筑及綠化地形整理
一期洋房區地下車庫進行地面澆筑施工

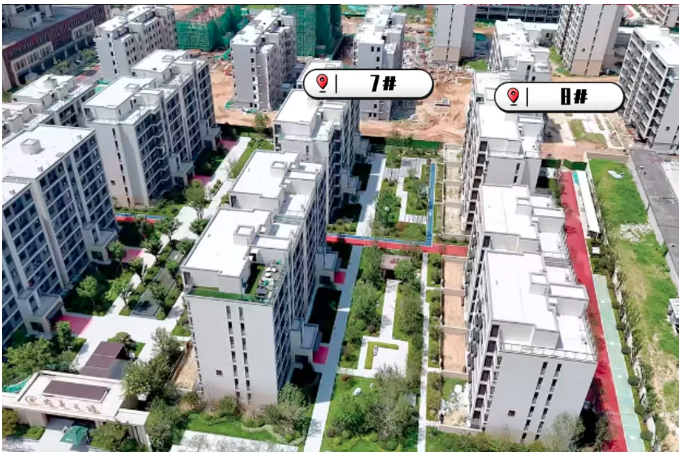

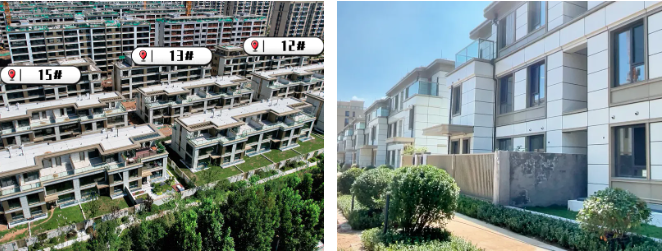

西區別墅區7#、8#、16#、17#樓
7#樓二層頂板鋼筋綁扎
8#樓砌體及外墻抹灰完成
16#樓主體及砌體施工完成
17#樓二層頂板澆筑完成

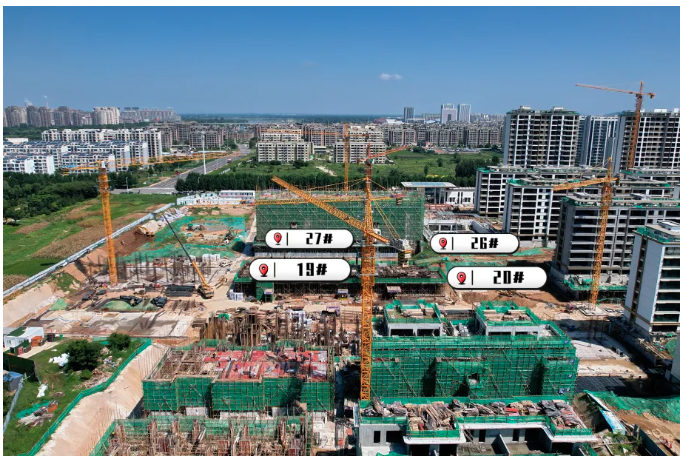

西區洋房區19#、20#、26#、27#樓

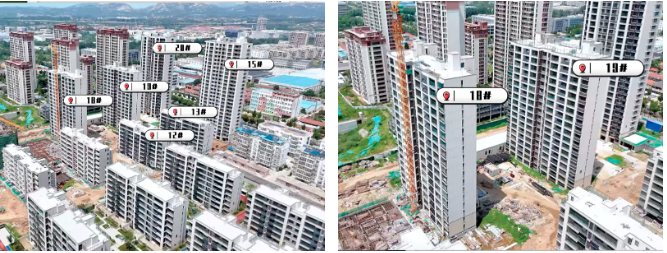

19#樓負一層架體搭設完成
27#樓負一層施工完成
20#樓基礎筏板鋼筋綁扎完成
26#樓墊層澆筑完成

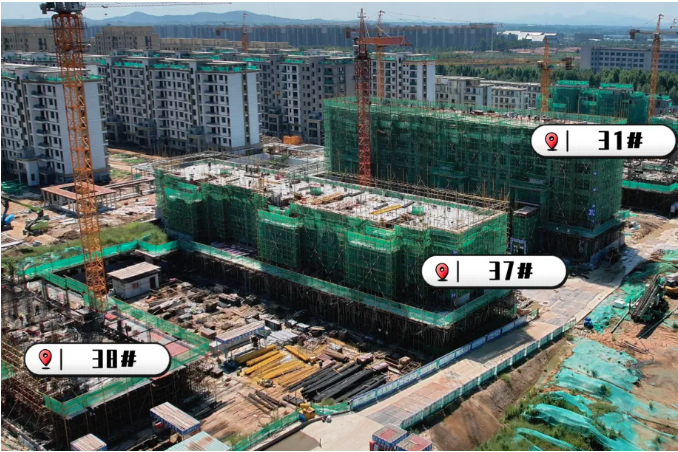

西區洋房區31#、37#、38#樓
31#樓六層頂板鋼筋綁扎
37#樓四層架體搭設
38#樓負一層架體搭設

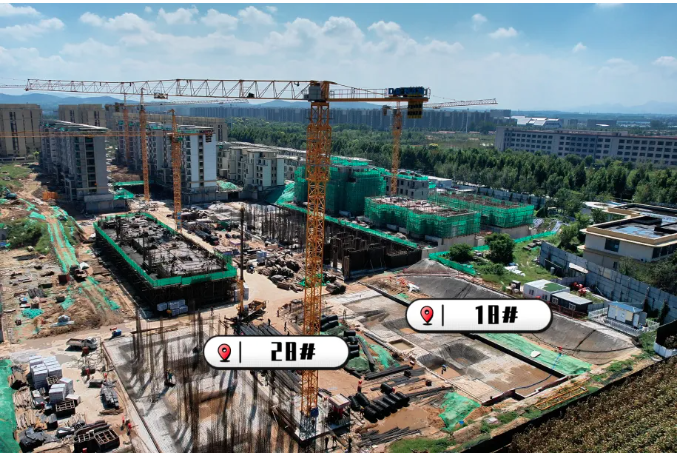

西區洋房區18#、28#樓
基礎筏板鋼筋綁扎完成
配套施工進度:

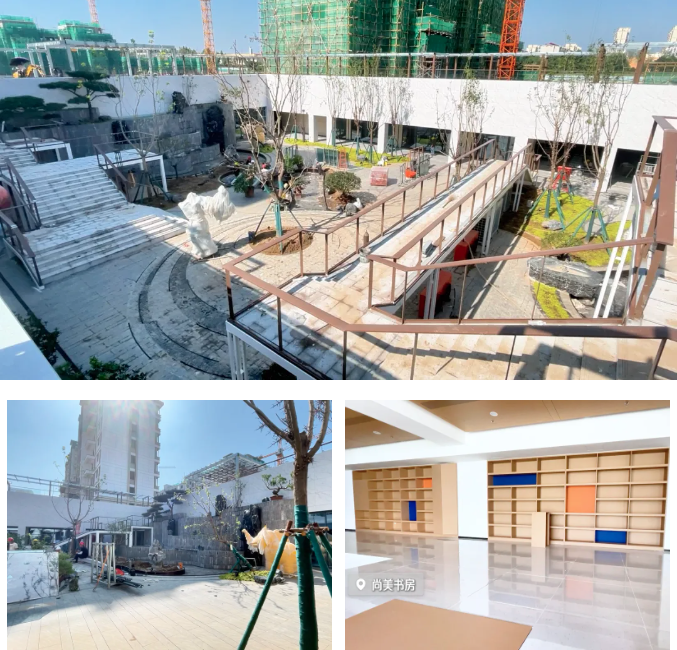

下沉廣場及北門
尚美云璟
單體施工進度:
7#、8#樓
樓內衛生清理工作完成
12#、13#、15#、18#、19#、20#樓
12#、13#、19#、20#樓入戶電纜線穿線施工完成

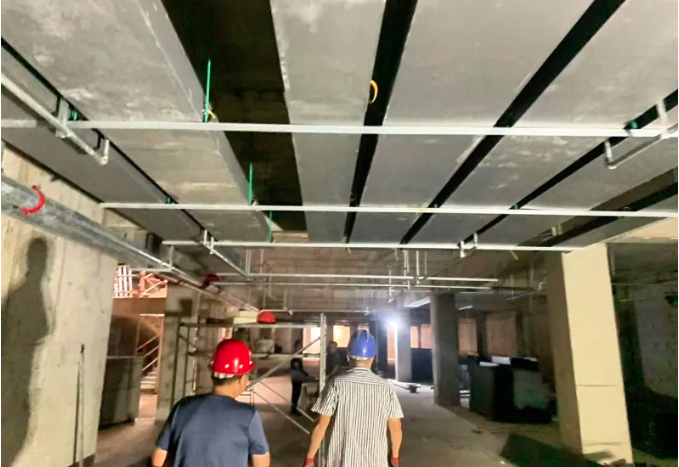

12#、13#、18#樓樓內消防管道安裝完成
18#樓頂棚膩子施工完成
15#樓窗扇安裝、外墻漆施工、頂棚膩子施工完成

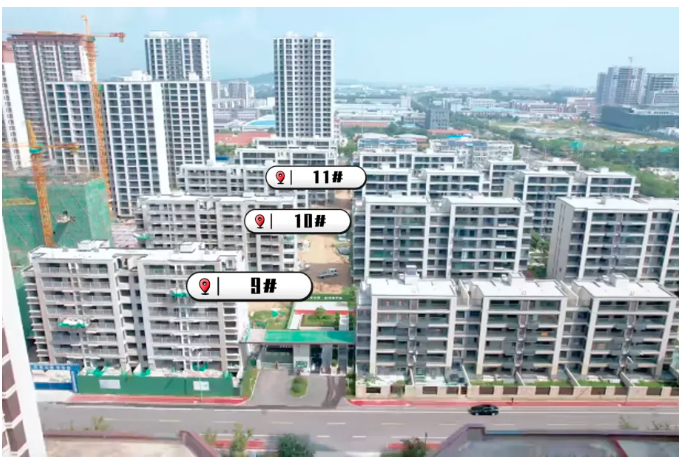

9#、10#、11#樓
11#樓窗框安裝、頂棚膩子施工完成
9#、10#樓進行外墻保溫施工
16#-A、17#樓
16#-A 樓完成主體六層施工

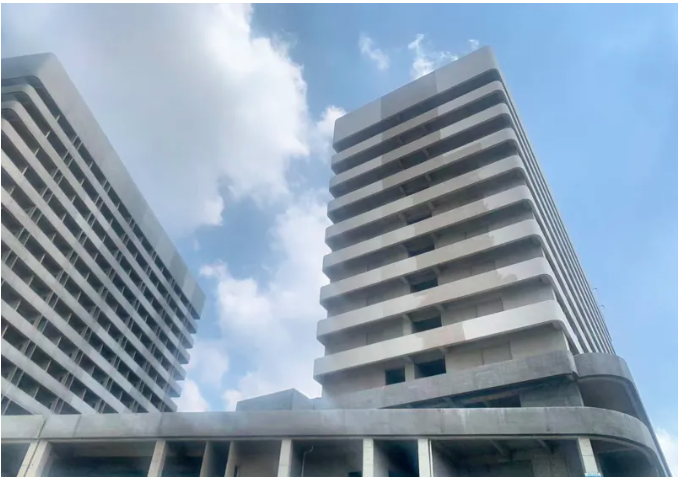

17#樓完成主體十層施工
配套施工進度:
13#、15#樓配套管網施工、樓間道路墊層澆筑施工完成
景觀施工隊伍進場
進行樓間綠化地形整理
嘉筑
單體施工進度:
實景展示區&樣板間
嘉筑實景展示區&樣板間已于8月10日盛大開放
一期
一期單體工程、配套工程施工完成
二期6#、7#、15#樓
6#、7#樓三小間抹灰與屋面施工完成
進行內墻抹灰施工
15#樓進行三小間抹灰施工及內墻抹灰施工
二期1#、2#樓

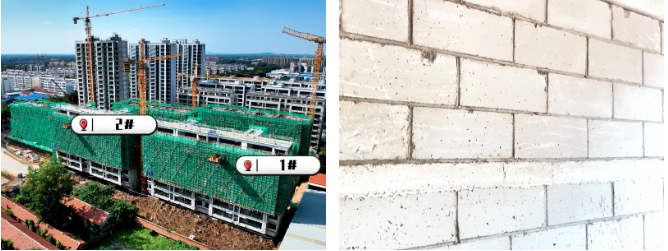

砌體施工完成
二期3#、5#、12#、13#樓
3#樓完成主體七層施工
5#樓完成主體六層施工
12#樓進行土方開挖
13#樓七層墻柱模板支設
配套施工進度:
一期

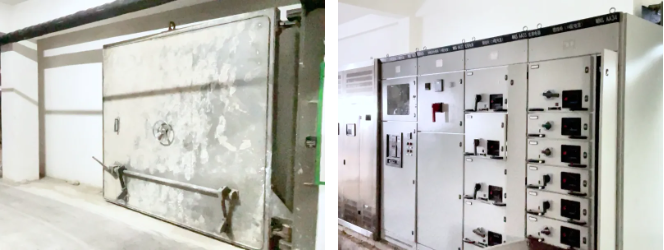

一期車庫人防門安裝、配電室設備安裝完成
消防控制室、泵房安裝完成
頤合悅府
單體施工進度:
中西醫結合醫院
A1#、A2#樓進行外墻膩子施工,門窗單位進場施工
A1#樓給排水管道安裝完成
A2#樓內墻抹灰施工完成,進行給排水管道安裝
車庫施工進度:
車庫消防噴淋安裝完成
設備間砌筑進場施工
