三月份工程進度播報
正值春日正盛時,
暖風拂過,綠葉發芽,鮮花盛開,
讓我們一起共赴春光,溫暖生長。
您的三月份工程進度播報正在發送,請注意查收哇~
樓體施工進度:

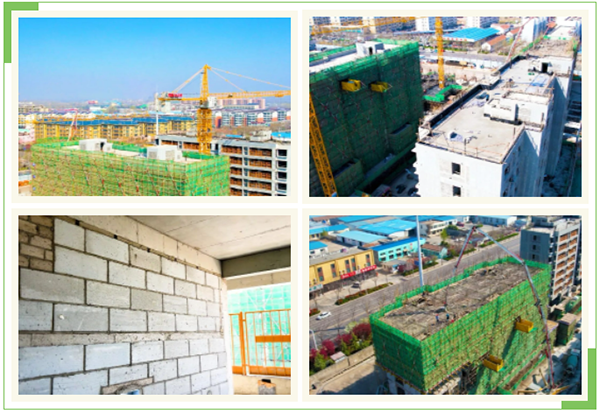

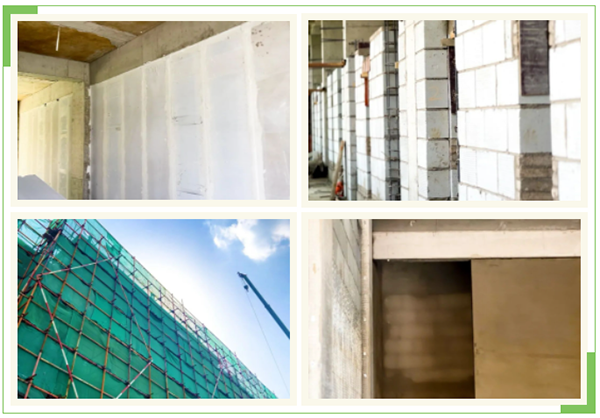

2#樓主體施工完成,進行墻體砌筑;
10#樓主體三層施工完成;
13#樓主體二層施工完成;

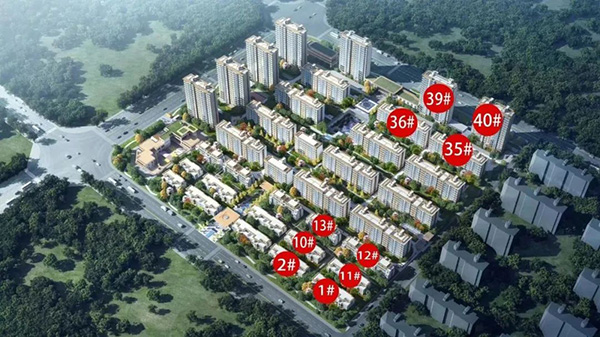

1#、35#、36#、39#樓負一層施工;
11#、12#樓筏板施工
40#樓負二層施工。

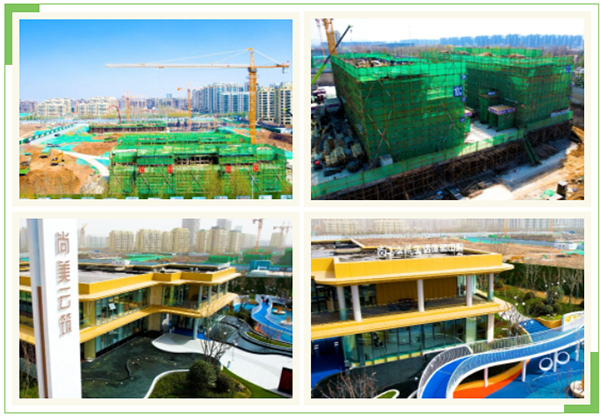

售樓處裝修及景觀示范區建設完成,現已開放。
頤合悅府
一期配套進度:
8#樓電梯、外窗玻璃、入戶門、防火門安裝施工完成,進行外墻漆、公區精裝施工;
一期室外苗木栽植及道路鋪裝施工;
一期車庫消防管網安裝基本完成,二期車庫頂回填土施工完成。
二期樓體施工進度:
1#、7#樓進行外墻保溫施工,1#樓進行室內頂棚膩?zhàn)邮┕ぃ?/span>
3#、5#樓外墻保溫施工完成,進行外墻漆施工,室內頂棚膩?zhàn)邮┕せ就瓿伞?/span>

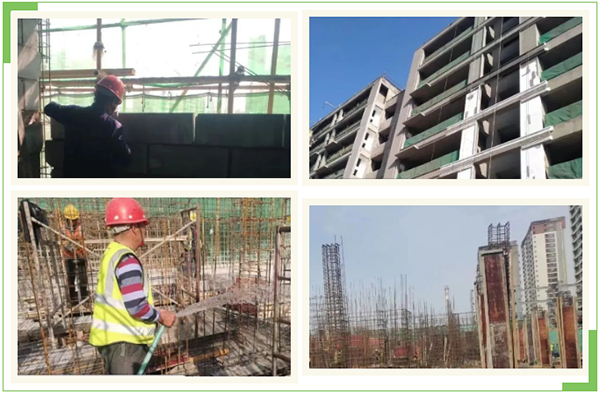

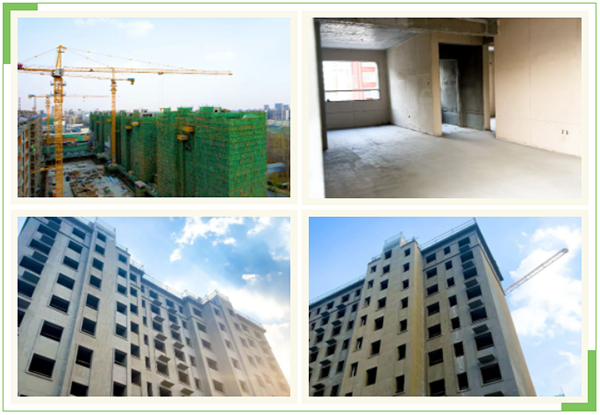

樓體施工進度:
1#-A、2#樓內墻抹灰及外墻保溫施工完成;
6#樓內墻抹灰施工完成,進行外墻保溫施工;
3#、5#、12#、13#樓主體施工完成,進行砌體施工;
15#樓進行筏板施工;
18#樓進行負二層施工。
樓體施工進度:
1#、2#、3#樓主體施工完成,進行砌體施工;
5#、6#、7#樓外墻抹灰施工基本完成,5#、6#樓內墻抹灰完成,進行地暖管保護層澆筑;
5#樓前車庫主體施工基本完成。
樓體施工進度:
11#樓屋面、砌體施工完成,內外墻抹灰施工進場;
9#樓砌體施工完成;
17#樓六層頂板澆筑完成;
16#樓負二層頂板澆筑完成;
8#、10#樓筏板鋼筋綁扎施工。
龍域金街

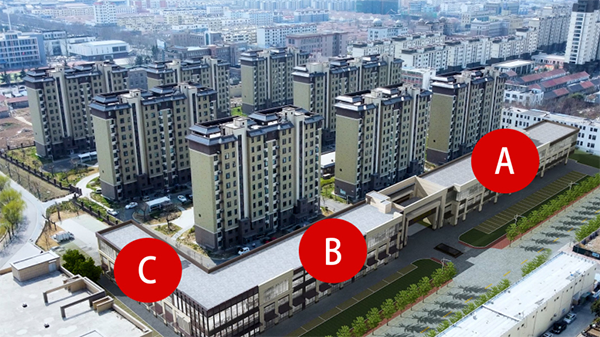

樓體施工進度:
A區ALC板安裝完成,砌體施工基本完成;
B區砌體施工基本完成;
C區砌體及內外墻抹灰施工完成。
樓體施工進度:
住宅樓電梯驗收工作完成;
綠化、石材鋪裝及瀝青道路鋪設施工完成;
車庫內外線穿線及人防安裝施工完成,地坪漆施工基本完成;
門衛樓外墻裝飾施工完成。
項目建設全部完成,進入現房銷售階段。
