安居集團|四月份工程進度播報
四月份工程進度播報
您的四月份工程進度播報正在發送,請注意查收哇~

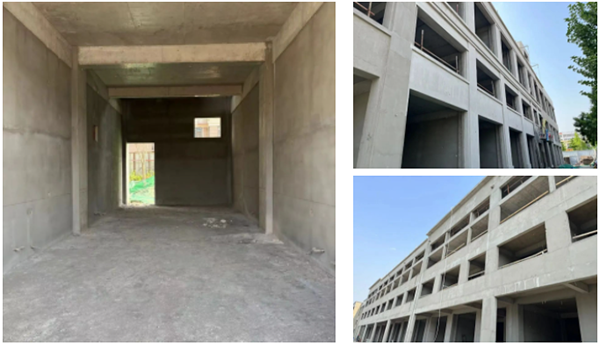

樓體施工進度:

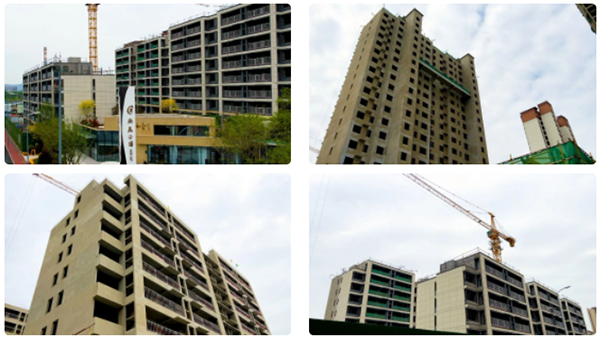

一期工程順利推進中,其中2#、10#、13#樓主體完成。
雅筑
小區石材鋪裝、景墻、水池等景觀小品施工完成;
車庫地坪漆畫線施工完成;

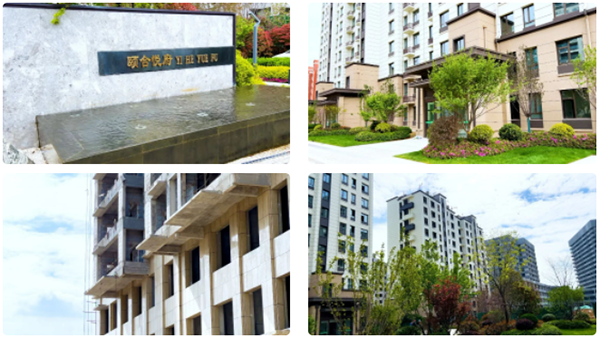

項目建設全部完成,即將交房。
一期配套進度:

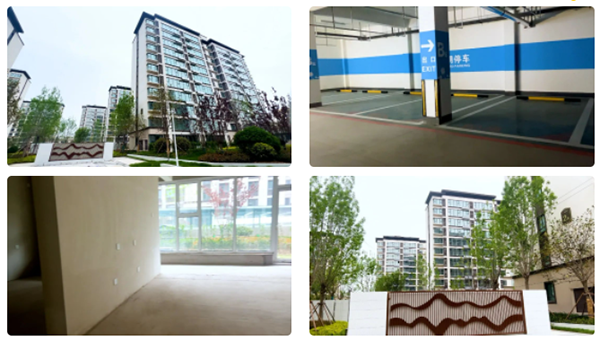

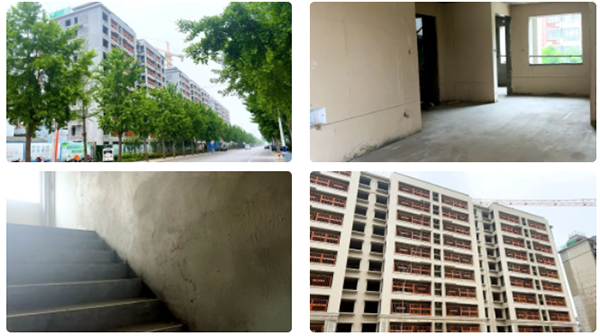

2#、4#、6#樓樓內施工及景觀綠化施工完成,即將交房;

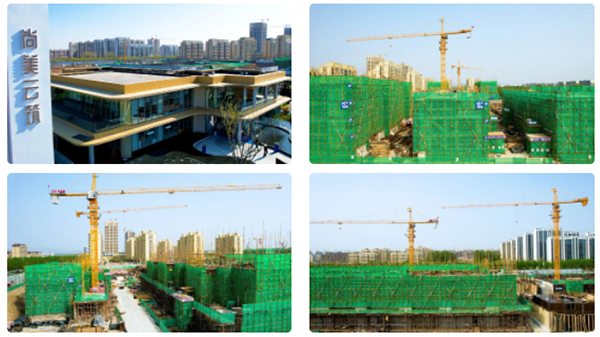

8#樓外墻漆、公區精裝施工完成。
二期樓體施工進度:
1#、3#、5#樓室內頂棚膩?zhàn)蛹笆彝馀涮坠芫W(wǎng)施工完成;
1#樓外墻保溫施工完成;
3#、5#樓窗框及樓梯扶手安裝完成,外墻漆施工基本完成,玻璃欄板安裝,5#樓電梯安裝完成;
7#樓外墻保溫、外墻干掛施工。

樓體施工進度:
1#-A、2#、6#樓窗框安裝及外墻漆施工;
1#-A、6#樓地暖保護層施工完成;
19#樓地暖保護層施工基本完成;
20#樓內外墻抹灰施工基本完成;
3#、5#、12#、13#樓水電安裝及外墻抹灰施工基本完成;
15#樓正負零施工完成;
18#樓主體二層施工完成。
樓體施工進度:
1#、2#、3#樓砌體及外架體拆除施工完成;
5#、6#、7#樓外墻抹灰施工完成,樓梯踏步抹灰施工;
5#、6#樓地暖保護層及樓前車庫封閉施工完成。

樓體施工進度:
9#樓屋面、砌體及內墻掛網施工完成,外墻抹灰施工;
11#樓內墻抹灰基本完成,外墻抹灰施工;
16#樓主體三層施工完成;
17#主體六層施工完成。
樓體施工進度:
A區、B區砌體施工及內外墻抹灰施工完成;
C區內墻抹灰施工完成,外墻保溫施工。
