安居集團|三月份工程進度播報

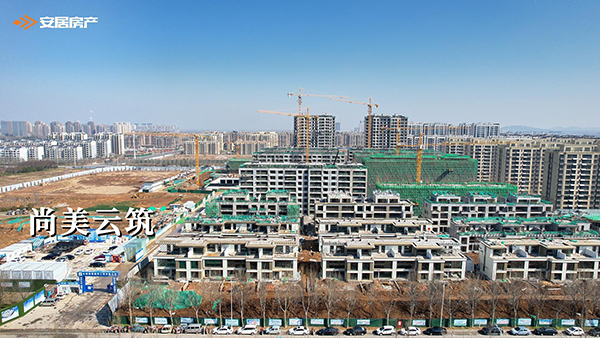

尚美云筑
單體施工進度:
1#樓窗玻璃安裝完成;
3#樓樣板間裝修完成;
9#、13#樓外墻鋁板安裝完成,并開始窗框安裝;
11#、15#樓進行外墻龍骨安裝;
35#、36#樓三小間抹灰施工完成,進行外墻鋁板及造型安裝;
21#樓進行外墻抹灰施工;
32#樓三小間抹灰施工完成,進行外墻抹灰施工;
39#、40#樓屋面施工完成,進行內墻抹灰施工;
22#樓主體施工至七層;
25#樓主體施工至八層;
23#樓主體施工完成,進行砌體施工;
33#樓砌體施工完成;
北門口A3#樓主體施工完成,開始砌體施工;
31#、37#、38#樓土方開挖。
配套施工進度:
別墅區車庫地面澆筑完成;
別墅區配套管網及院墻施工;
東區南側配套管網施工完成,進行綠化施工;
下沉廣場土方回填施工完成。

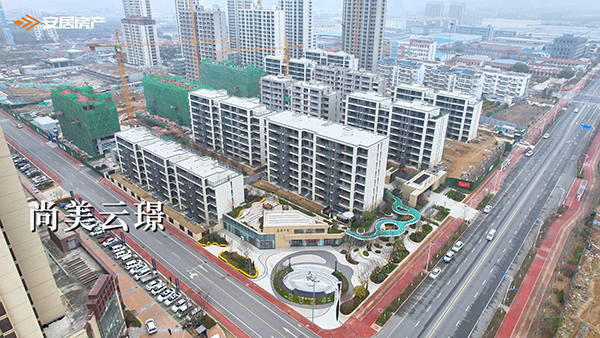

尚美云璟
單體施工進度:
7#、8#樓進行外墻保溫施工;
12#、13#樓完成入戶門安裝及儲藏室膩?zhàn)邮┕ぃ?/span>
20#樓窗玻璃安裝完成,19#、20#樓進行入戶門安裝;
18#樓窗框安裝完成,并開始外墻漆施工;
15#樓地暖管鋪設完成,進行外墻保溫施工;
9#、11#樓主體、10#樓主體六層施工完成。
配套施工進度:
東區車庫地面澆筑完成,進行消防安裝、電力安裝及頂棚膩?zhàn)邮┕ぃ?/span>
3#、7#樓以北進行綠化地形、道路路基整理;
18#樓以北車庫進行地面澆筑。

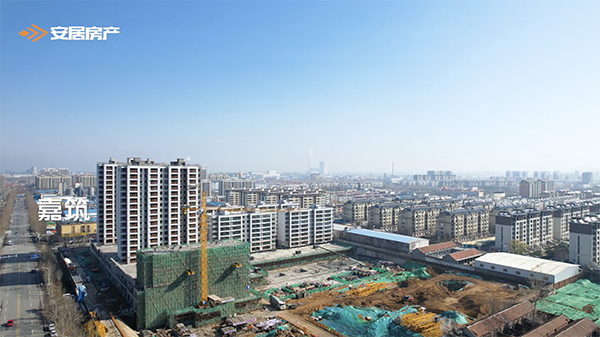

單體施工進度:
9#、11#樓室內穿線施工完成,8#、10#樓開始室內穿線施工;
16#、17#樓進行外墻漆施工;
15#樓主體施工至九層;
A2#商業樓砌體施工及外墻抹灰完成,進行內墻抹灰施工;
6#、7#樓筏板施工完成。
配套施工進度:
一期室外進行排水管網施工;
一期車庫地面澆筑完成,消防隊伍進場;
二期車庫內土方回填完成,進行車庫頂板防水施工。- 上一篇:又是一年清明時 2024/4/4
